設備HUB
自家用電気工作物の工事計画届出|対象判定と着工管理
お役立ち情報

自家用電気工作物の工事計画届出|対象判定と着工管理

2026年9月13日17分で読める

入力は、AIエージェントに。現場の点検に、もっと時間を。

設備HUB

詳しくはこちら

自家用電気工作物の工事計画届出|対象判定と着工管理

自家用電気工作物の工事計画届出は、受電電圧・設備区分・工事内容で該当可否を確認し、受理後の原則30日を基準に、期間短縮の有無と延長後の期間・理由の通知を反映して着工可能日を確定します。受電電圧だけで届出不要と決めず、電気事業法施行規則の別表全体から設備と工事の該当区分を照合します。

対象判定と着工日管理は別の作業です。対象と確認できたら必要情報を揃えて届出を行い、受理日、原則経過日、第48条第3項による期間短縮、第5項に基づく延長後の期間・理由の通知を別々に記録します。本記事では、工事前の判定から工事後の使用前工程への引継ぎまでを整理します。

工事計画届出の対象と着工前手続を確認する

自家用電気工作物の工事計画届出とは、主務省令で定める事業用電気工作物の設置・変更工事について、工事開始前に計画を主務大臣へ届け出て、法定の審査期間を管理する手続です。

電気事業法第48条と電気事業法施行規則別表第2を、2026-08-30に確認しています。

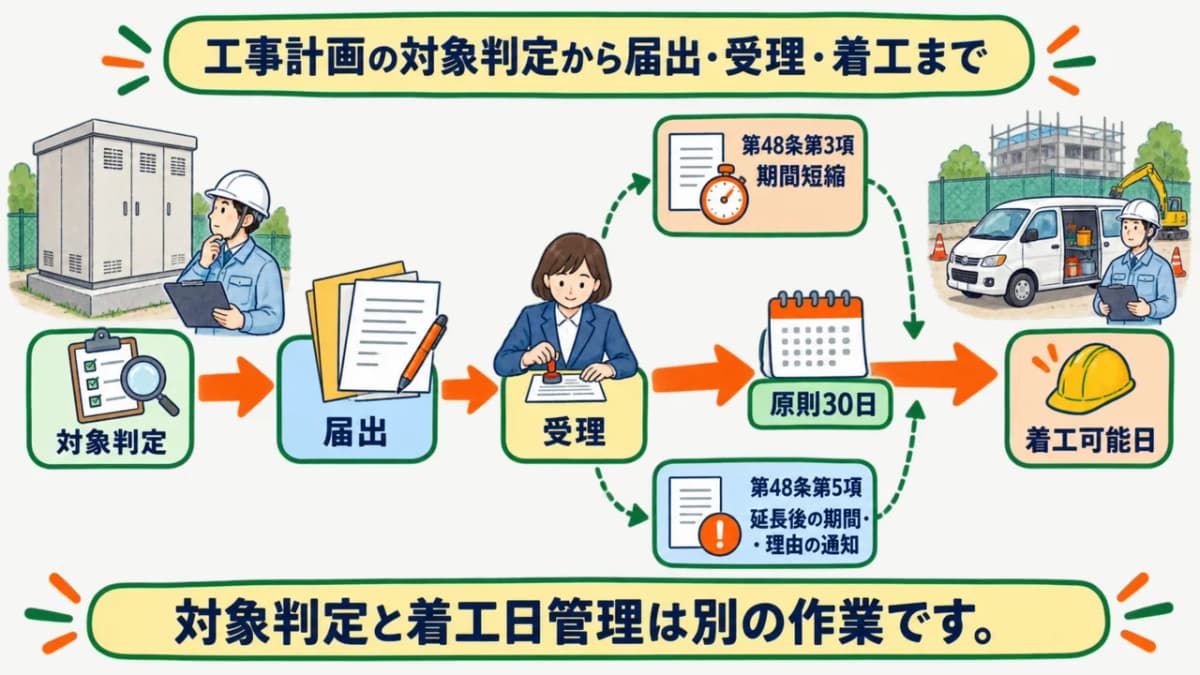

工事計画の対象判定から届出・受理・着工までの全体図
工事計画の対象判定から届出・受理・着工までの全体図

自家用電気工作物の工事計画届出とは何か

電気事業法第48条第1項は、主務省令で定める事業用電気工作物の設置・変更工事をしようとする者に工事計画の届出を求めています。軽微な変更を除き、計画を変更するときも対象です(電気事業法第48条、2026-08-30確認)。

同条第2項により、届出が受理された日から30日を経過した後でなければ、原則として工事を開始できません。第3項は要件に適合すると認めるときに主務大臣が期間を短縮できる規定、第5項は審査に相当の期間を要する合理的理由があるときに期間を延長し、延長後の期間と理由を遅滞なく通知する規定です。電気保安契約とは手続が異なるため、保安管理業務の委託契約書と案件を分けます。日常の保安業務全体での位置づけは電気保安管理業務ガイドで確認できます。

電圧・設備・工事内容による対象判定の早見表

対象判定は、電圧区分、設備区分、設置・変更内容を順に確認します。需要設備欄に該当しないという理由だけで判定を終えず、別表第2の他の設備・工事区分も確認します。情報が足りない案件は「対象外」ではなく「要照会」とします。

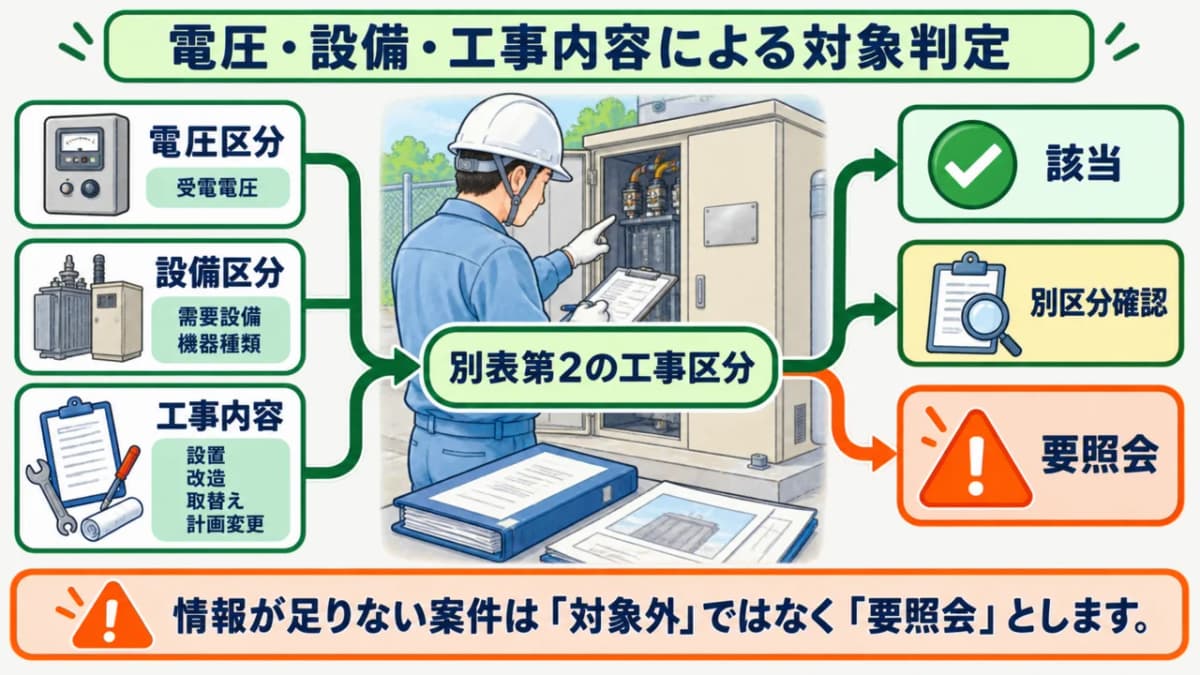

電圧・設備・工事内容から該当・別区分確認・要照会へ分ける図
電圧・設備・工事内容から該当・別区分確認・要照会へ分ける図
確認段階入力する事実判定結果次の作業
電圧区分受電電圧、設備資料需要設備欄の基準と照合設備区分確認
設備区分需要設備、機器種類該当または別区分確認工事内容確認
工事内容設置、改造、取替え、計画変更届出候補または要照会根拠記録・窓口確認
最終確認別表の該当箇所、窓口回答対象・対象外を確定届出または記録保管

別表第2の需要設備欄では、受電電圧1万ボルト以上の需要設備の設置が届出対象です(電気事業法施行規則別表第2、2026-08-30確認)。一方、1万ボルト未満であることだけから届出不要とは断定できません。小規模事業用の別制度は小規模事業用電気工作物の届出で確認してください。

判定表には、確認時点の設計条件と採用予定機器も残します。対象外と確認した案件でも、設備仕様や工事範囲が変われば結論を再利用せず、変更後の資料で照合し直します。これにより、初期設計時の判断が施工段階まで無条件に引き継がれることを防げます。

届出対象を判定して必要情報を揃える

判定では、設備資料、設計情報、工事範囲、別表の該当箇所を一つの案件へ集めます。確認した数値と資料の版を残し、担当者の記憶だけで対象可否を引き継がないようにします。

受電電圧と需要設備の区分を確認する

受電電圧と需要設備の区分を設備資料から確認します。単線結線図、設備仕様、受電契約の資料、現地銘板などを照合し、確認した受電電圧、設備名、資料名、版、確認日を記録します。

資料間で値が異なるときは、最新と推測して一方を採用しません。設計担当や設置者へ確認し、工事後の予定値と現在値も分けます。キュービクルや遮断器などの機器を設備IDへ対応付け、どの設備の数値で判定したかを明確にします。

設置・変更の内容を別表の工事区分と照合する

設置または変更の内容を電気事業法施行規則別表第2の工事区分と照合します。新設、改造、取替え、計画変更を分け、対象設備、電圧、容量、変更範囲など別表が求める条件を工事資料から確認します。

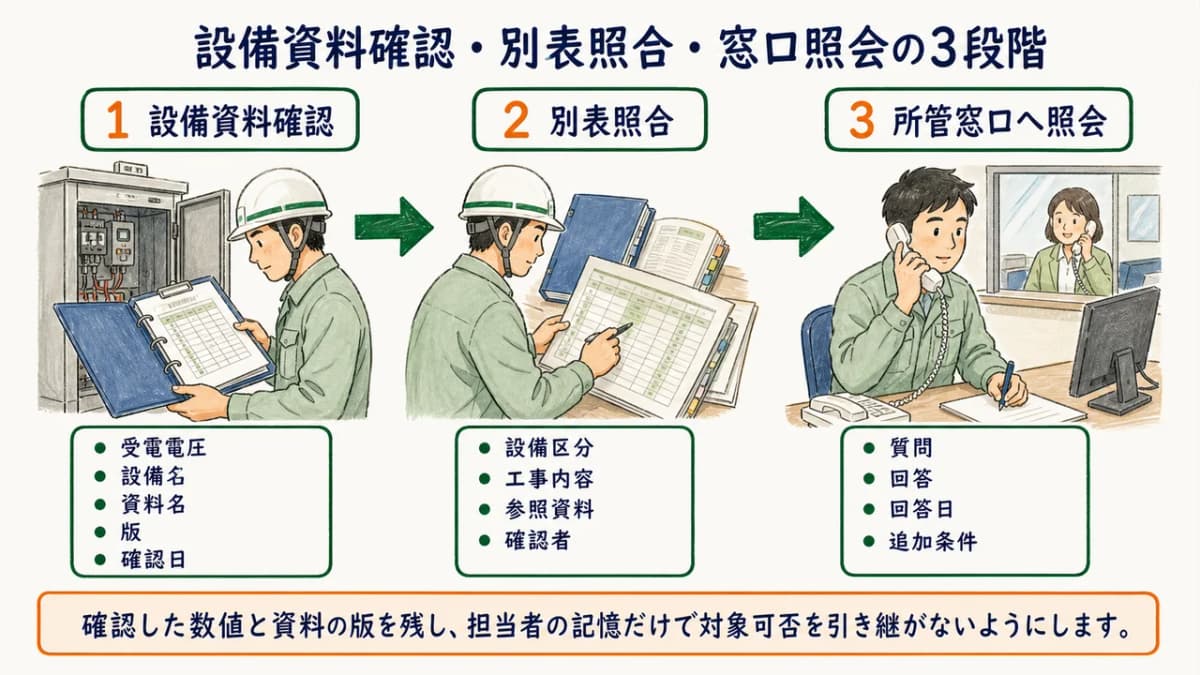

設備資料確認・別表照合・窓口照会の3段階図
設備資料確認・別表照合・窓口照会の3段階図

照合記録には、別表の設備区分、工事内容、該当と判断した記載、参照資料、確認者を置きます。需要設備欄だけを抜き出して判断せず、別表に列挙された他設備の工事に当たらないかも確認します。

判断できない工事を所管窓口へ照会して記録する

別表だけで判断できない工事は所管窓口へ照会し、質問と回答を記録します。質問には、事業場、設備、受電電圧、工事内容、変更前後、参照した別表の箇所を示し、回答の対象範囲を特定します。

回答日、回答者、提示資料、回答内容、追加条件を記録し、後で設計が変わったときに回答の前提を確認できるようにします。外部委託承認との制度差は電気保安の外部委託承認申請へつなぎ、窓口確認を一つの手続へ混ぜません。

受理日から着工・変更までを管理する

届出後は、提出日と受理日を分け、法定の原則経過日と個別に確定した着工可能日を管理します。設計変更があれば、当初届出との整合と追加手続の要否を再確認します。

受理日・期間短縮・延長通知・着工可能日を分ける

受理日、原則経過日、法第48条第3項による期間短縮、同条第5項に基づく延長後の期間・理由の通知、確定した着工可能日を別欄で管理します。第3項は期間を短縮できる規定であり、第5項は延長したときに延長後の期間と理由を通知する規定です(電気事業法第48条、2026-08-30確認)。

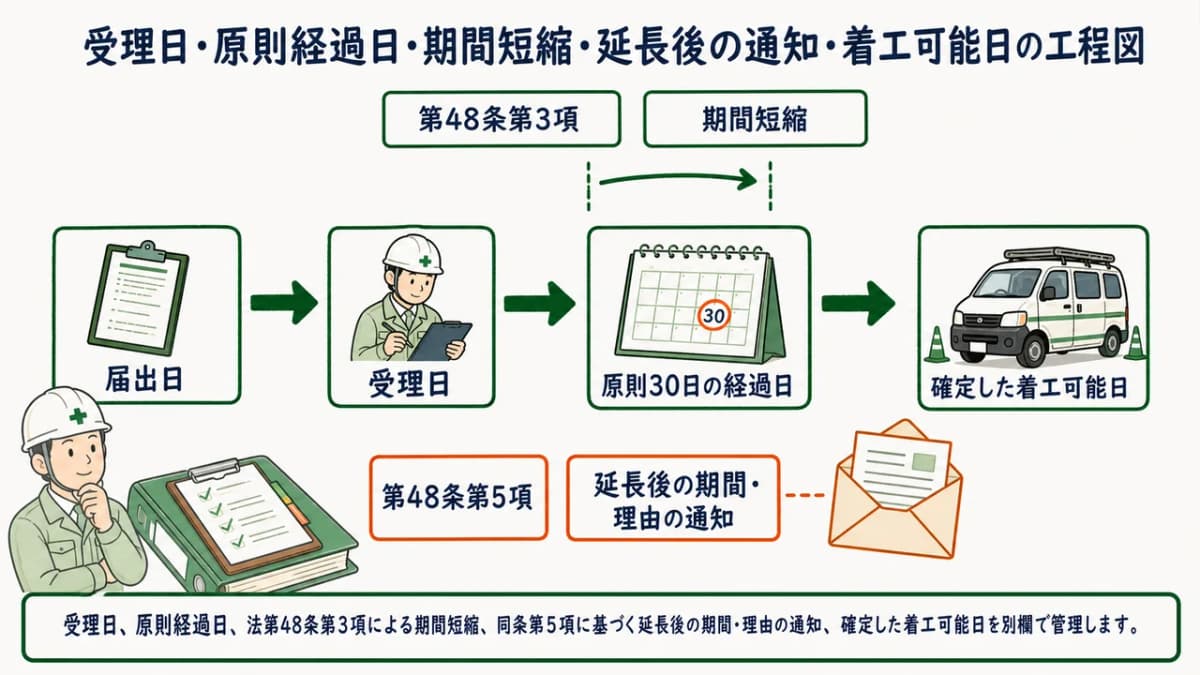

受理日・原則経過日・期間短縮・延長後の通知・着工可能日の工程図
受理日・原則経過日・期間短縮・延長後の通知・着工可能日の工程図

工程表には、届出日、受理日、受理確認の証跡、原則30日の経過日、期間短縮の根拠、延長後の期間・理由の通知、着工可能日、確認者を置きます。提出日だけから着工日を計算せず、受理と個別の審査状況を確認します。着工担当へは確定日と根拠を伝えます。

届出後の設計変更と使用前工程へ引き継ぐ

届出後の設計変更を確認し、工事完了後の使用前工程へ情報を引き継ぎます。変更した設備、仕様、工事範囲、変更日、届出計画への影響を確認し、軽微な変更に当たるかを含めて必要な手続を所管窓口へ確認します。

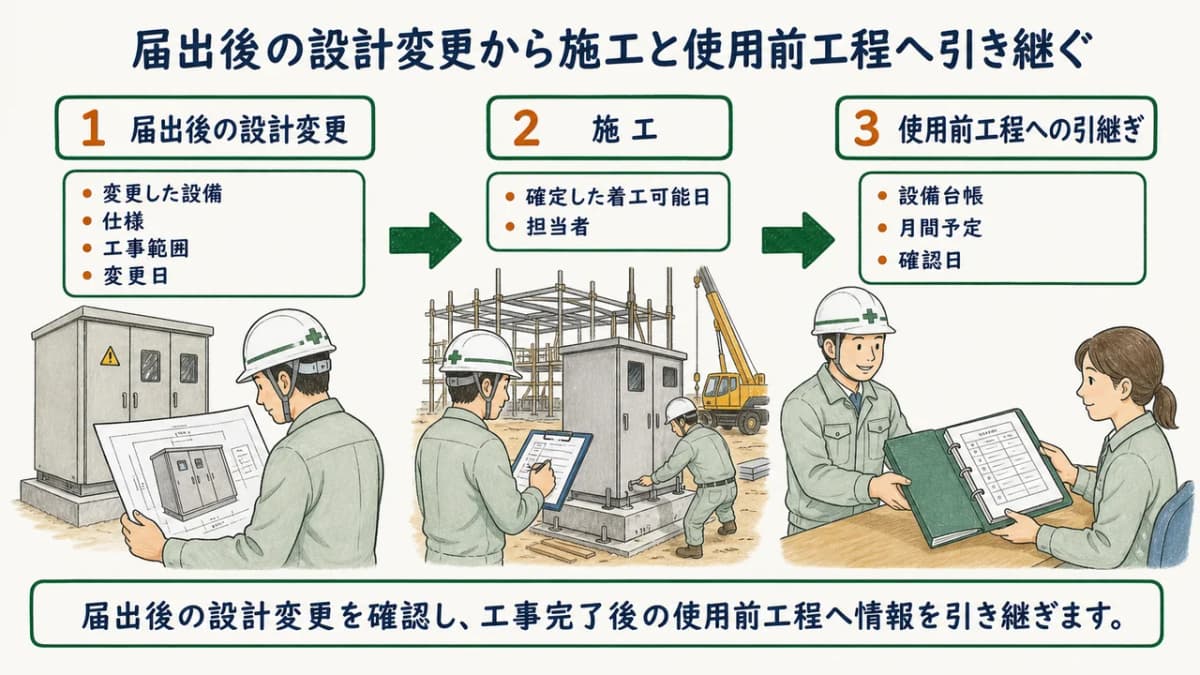

届出後の設計変更から施工と使用前工程へ引き継ぐ図
届出後の設計変更から施工と使用前工程へ引き継ぐ図

設備HUBでは、物件、設備台帳、月間予定、担当者、カスタム項目へ届出日、受理日、着工可能日を関連付けられます。法令上の対象判定や着工可否を自動判定する機能として扱わず、正式情報で確認した事実を手入力して工程共有に使います。使用前工程は使用前自主検査の進め方で確認してください。

設備HUBなら、電気設備の工事案件、届出・受理、確定した着工予定、担当者を顧客・物件単位で関連付けられます。

工事計画届出でよくある質問

受電電圧が1万V未満なら届出は一切不要ですか

一切不要とは限りません。需要設備の該当区分から外れても他の設備・工事区分があり得るため、電気事業法施行規則別表第2全体と所管窓口で確認します。

届出を出した当日に着工できますか

原則として当日には着工できません。電気事業法第48条に基づく受理後30日の経過を基準に、同条第3項による期間短縮の有無と、同条第5項に基づく延長後の期間・理由の通知を確認して着工可能日を確定します。

小規模事業用電気工作物の届出と同じ手続ですか

同じ手続ではありません。対象制度と根拠条文が異なるため、設備区分を確認して別の手続として管理します。

対象判定と受理後の着工管理を切り分ける

自家用電気工作物の工事計画届出は、受電電圧だけで対象可否を決めません。設備区分、設置・変更内容、別表の他区分を確認し、判断できない工事は所管窓口へ照会します。需要設備欄の1万ボルトという基準を、全工事の対象外基準へ広げないことが重要です。

対象と確定して届出した後は、受理日、原則経過日、期間短縮、第5項に基づく延長後の期間・理由の通知、着工可能日を別欄にします。さらに設計変更を再確認し、工事後の使用前工程へ確定情報を渡すことで、届出と現場予定のずれを防げます。

電気設備の届出と着工予定を顧客別に整理

設備HUBは、工事案件、設備、担当者、月間予定、確認日を関連付けられます。正式情報で確定した受理日と着工可能日を現場へ共有したい会社には、無料で製品体験と運用相談をご案内しています。

関連記事: 電気保安管理業務ガイド / 保安管理業務の委託契約書 / 使用前自主検査の進め方 / 小規模事業用電気工作物の届出

設備保守の業務は「設備HUB」でまとめてラクにできます

  • 保守契約書や設備の資料から、AIが登録候補を作成(内容を確認・修正して登録)
  • 顧客・物件・設備・保守契約を1つの台帳でまとめて管理
  • 契約の点検周期から年間の点検予定を自動で展開し、期日接近・超過を通知
  • 現場のスマホ入力から点検報告書PDF、月次請求の集計まで
設備HUBについて詳しく見る

まずはお気軽にご相談ください

顧客・物件・設備の台帳から点検予定の自動生成、点検報告書PDF、月次請求までこれ1つで。スタンダード 月額2,980円/ユーザー(税込)・ライト 2,480円/ユーザー(税込)。

関連記事

よく読まれている記事

  1. 1

    消防用設備等の点検票・試験結果報告書|2026年改正の差替え一覧

    お役立ち情報2026年11月2日
  2. 2

    ボイラー・圧力容器の区分|検査義務を見分ける早見表

    お役立ち情報2026年10月13日
  3. 3

    浄化槽の使用休止届と再開・廃止届|添付書類と点検予定の止め方

    お役立ち情報2026年10月12日
  4. 4

    地下貯蔵タンクの漏れの点検|1年と3年の分かれ目と起算日の判定

    お役立ち情報2026年10月11日
  5. 5

    非常用照明と誘導灯の制度上の違い|根拠法と確認事項を分ける

    お役立ち情報2026年10月10日
  6. 6

    エレベーターの性能検査と定期検査報告|1台ずつ対象を判定する手順

    お役立ち情報2026年10月9日

カテゴリ一覧
