消防検査の立会い準備は、設置届の控えと現場の施工状況を照合し、検査対象・当日の操作担当・指摘後の連絡経路を検査日までに確定することが中心です。届出を提出しただけでは、現場、図面、試験結果、当日の役割が揃ったことにはなりません。受託会社は、所轄との調整と顧客への連絡を一本の案件記録にまとめます。
本記事が扱うのは、消防用設備等の設置届を提出した後から、消防検査、指摘対応、検査済証の受領・顧客引渡しまでです。届出書の作成や提出までの実務は消防設備の着工届・設置届の書き方に分け、ここでは検査を閉じるための人・設備・書類・証跡に集中します。

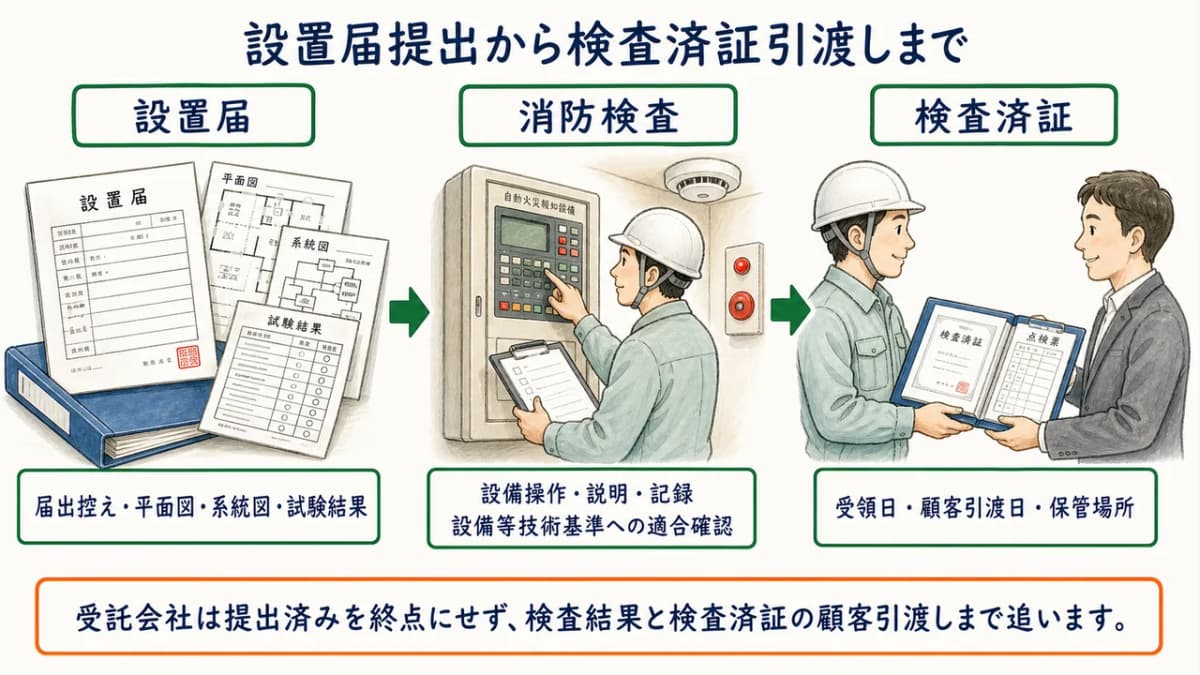

消防検査の位置づけと設置届提出後の工程を確認する
消防検査とは、消防用設備等または特殊消防用設備等の設置後、消防長または消防署長が設備等技術基準または設備等設置維持計画への適合を確認する検査です。
消防法第17条の3の2と消防法施行規則第31条の3を根拠として、2026-08-30に確認しています。

設置届の提出と消防検査はどこでつながるか
設置届は、対象となる消防用設備等を設置した事実を届け出て、消防検査を受ける入口です。消防法施行規則第31条の3第1項は、工事完了日から4日以内に届出書へ平面図、配管・配線の系統図、消防用設備等試験結果報告書などを添付することを定めています(2026-08-30確認)。
所轄は届出後、設備等技術基準または設備等設置維持計画への適合を検査します。適合が認められれば検査済証が関係者へ交付されるため、受託会社は提出済みを終点にせず、検査結果と検査済証の顧客引渡しまで追います。

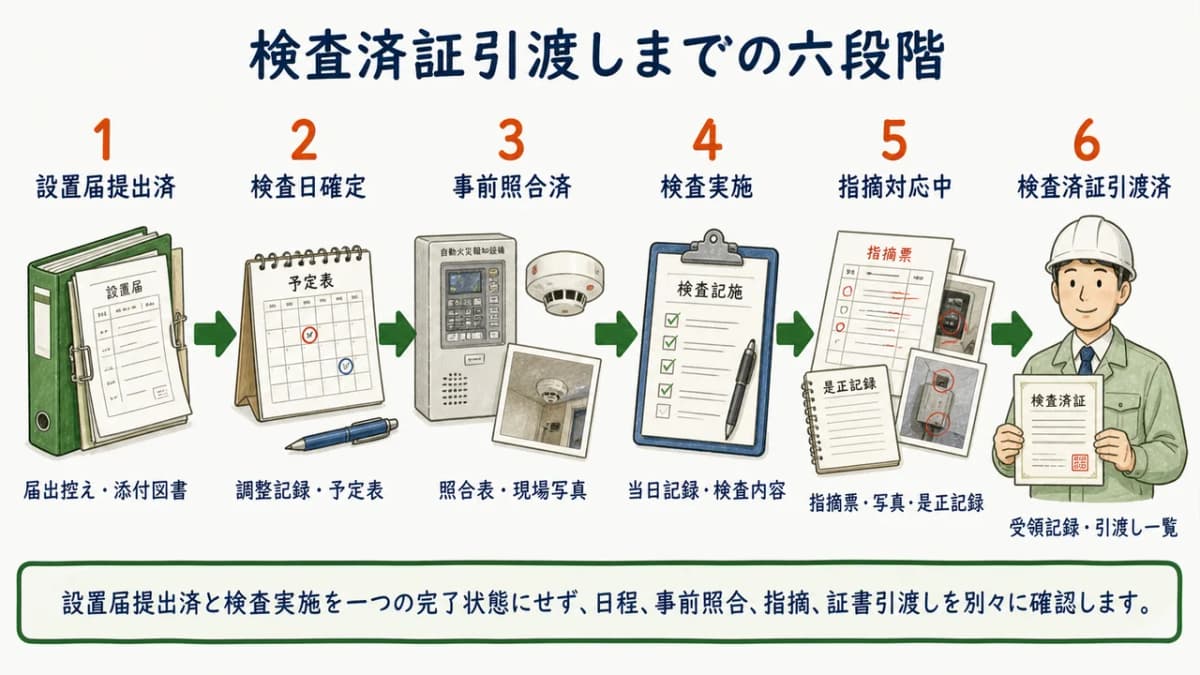

提出後から検査済証引渡しまでの6段階早見表
提出後の進捗は、6段階に分けると現在地と次の担当が明確になります。「設置届提出済」と「検査実施」を一つの完了状態にせず、日程、事前照合、指摘、証書引渡しを別々に確認します。

| 段階 | 完了条件 | 主な証跡 | 次の担当 |
|---|---|---|---|
| 設置届提出済 | 提出版と提出日を確認 | 届出控え、添付図書 | 日程調整担当 |
| 検査日確定 | 所轄・顧客・現場の日時が一致 | 調整記録、予定表 | 事前照合担当 |
| 事前照合済 | 書類と現場の設備・配置・表示が一致 | 照合表、現場写真 | 当日責任者 |
| 検査実施 | 操作・説明・記録を実施 | 当日記録、検査内容 | 指摘担当 |
| 指摘対応中 | 指摘ごとに担当・期限・再確認方法を確定 | 指摘票、写真、是正記録 | 是正・再確認担当 |
| 検査済証引渡済 | 検査済証と関係記録を顧客へ返却 | 受領記録、引渡し一覧 | 契約・台帳担当 |
段階を更新するときは、担当者の申告だけでなく、右列の証跡が揃ったことを確認します。たとえば検査日の候補を送った段階は「検査日確定」ではなく、所轄、顧客、現場担当の三者が同じ日時を認識した時点で更新します。指摘がなかった場合も、検査実施から検査済証引渡済へ飛ばさず、結果の記録と受領書面の確認を残します。
案件一覧では、現在の段階に加えて、次に動く担当、確認期限、連絡待ちの相手を並べます。これにより、所轄からの返答待ち、顧客の入館手続待ち、現場の是正待ちを同じ「対応中」にまとめず、止まっている理由を引継ぎ相手が判断できます。
一般的な消防点検の受託範囲は消防用設備等点検の受託代行で確認できます。消防検査の予約方法、必要な立会人、当日の確認項目には地域差があるため、案件を管轄する消防機関の案内を優先します。

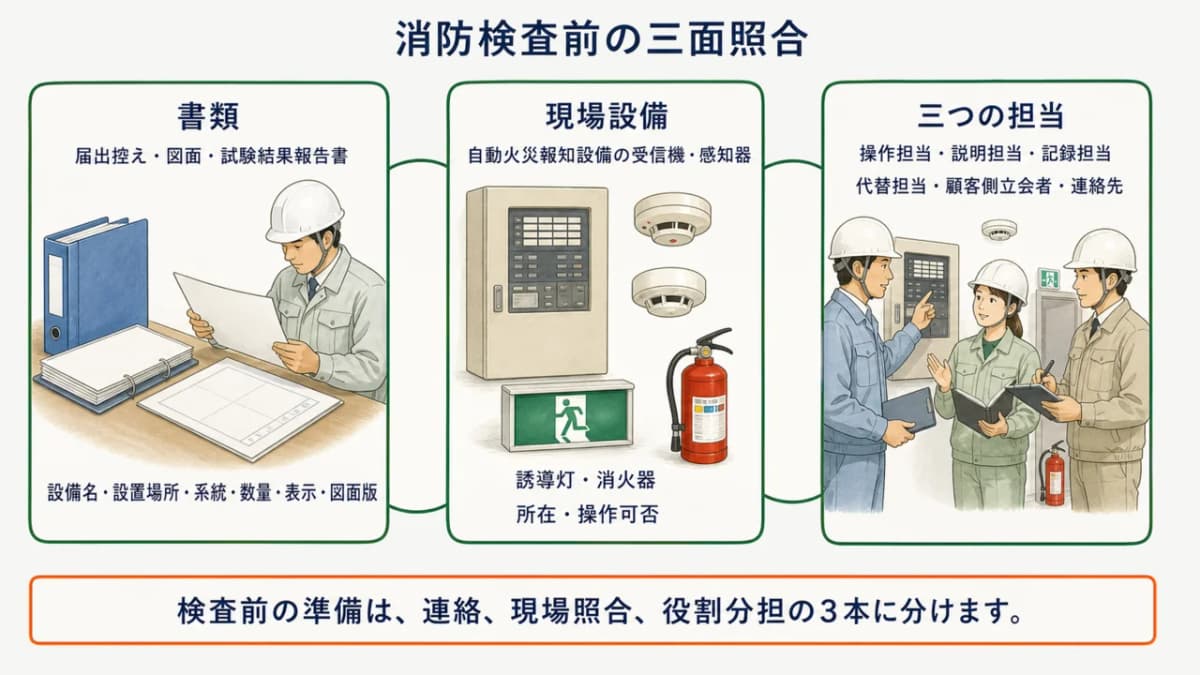

消防検査当日までに人・設備・書類を揃える
検査前の準備は、連絡、現場照合、役割分担の3本に分けます。各項目に担当と確認日を置き、誰かが対応したはずという状態を残さないことが重要です。

所轄との日程調整と顧客への連絡事項を確定する
所轄と検査日を調整し、顧客へ当日の停止範囲・必要立会人・準備物を連絡します。調整記録には、候補日、確定日時、集合場所、入館方法、設備を操作できる時間帯、所轄から指定された準備物を残します。
顧客へは、設備の一時停止や音響発生など現場運営へ影響する事項を、確認できた範囲で伝えます。立会人や予約方法は全国一律に決めず、所轄との確認結果と顧客側の担当者を同じ予定へ対応付けます。
設置届・図面・試験結果と現場を事前照合する
届出控え、図面、試験結果報告書を現場の設備・配置・表示と照合します。設備名、設置場所、系統、数量、表示、図面版を見比べ、差異があれば検査当日までに確認先と対応方法を決めます。
事前照合では、届出書面だけを見て完了にしません。自動火災報知設備の受信機、感知器、誘導灯、消火器など、検査対象となる現物の所在と操作可否を確認し、写真には設備ID、場所、撮影日を結び付けます。
操作担当・説明担当・記録担当の役割を決める
検査当日の操作、所轄への説明、指摘記録を担当する人を事前に確定します。操作担当は設備を安全に作動させ、説明担当は図面や試験結果との対応を示し、記録担当は確認内容と指摘を設備単位で残します。
3役を同じ人が担う案件でも、役割そのものは分けて記録します。欠席や時間変更が起きたときの代替担当、顧客側の立会者、連絡先まで一覧にすると、現場到着後の役割調整を減らせます。

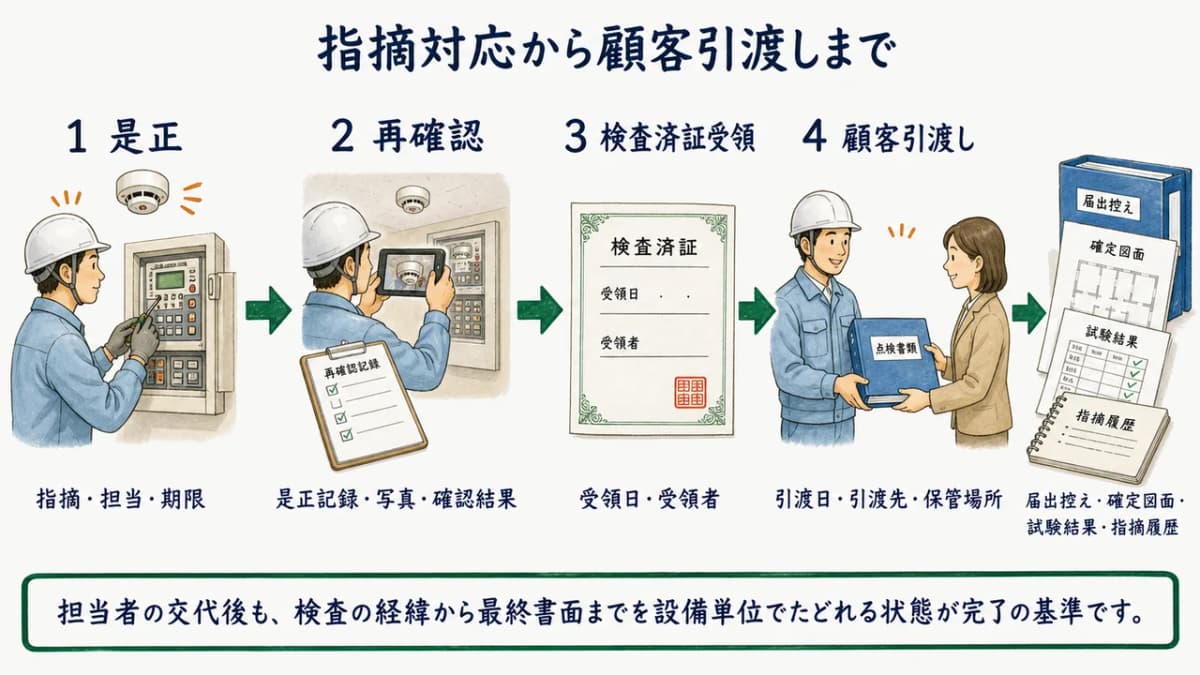

検査当日の指摘から検査済証引渡しまで記録する
検査後は、指摘を持ち帰り、是正、再確認、検査済証受領、顧客引渡しを順に閉じます。指摘なしの場合も、検査日、対応者、結果、受領する書面を記録し、案件の終了根拠を残します。

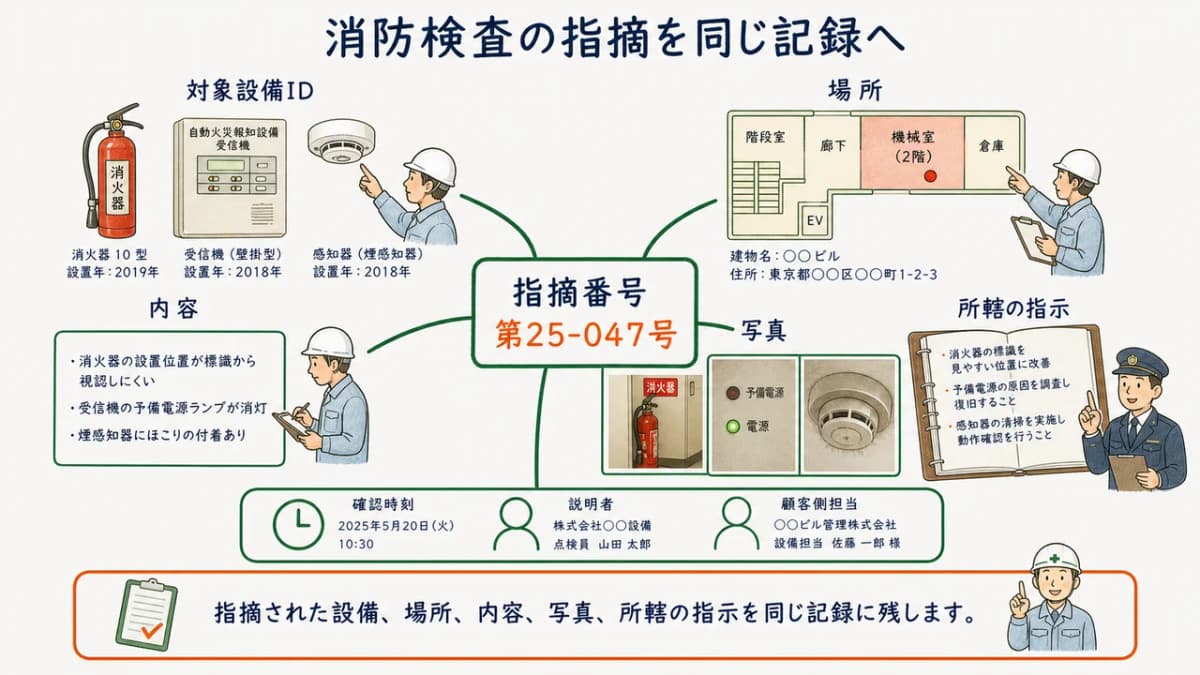

指摘内容を設備と写真に結び付けて持ち帰る
指摘された設備、場所、内容、写真、所轄の指示を同じ記録に残します。口頭説明だけに依存せず、指摘番号、対象設備ID、確認時刻、説明者、顧客側担当を揃えると、別設備への誤対応を防げます。

是正内容、期限、再確認方法は指摘ごとに所轄へ確認します。指摘後の継続管理は点検の指摘事項の是正フォロー管理へつなぎ、検査記録と是正案件の担当・期限が切れないようにします。
是正・再確認・検査済証受領を顧客へ引き渡す
是正と再確認を終え、検査済証と関係記録を顧客へ引き渡します。関係記録には、届出控え、確定図面、試験結果、指摘と是正の履歴、再確認の結果、検査済証を含め、どの版を渡したかを明確にします。

検査済証の受領日、受領者、顧客への引渡日、引渡先、次回参照する保管場所を記録すると、後日の設備変更や立入確認にも使えます。設備HUBでは、物件台帳、担当者割当、月間予定表、現場メモ、写真、カスタム項目を同じ案件へ結び、6段階の状態を受託会社が確認した事実として追えます。
引渡し一覧には、書面名、版、受領元、顧客側の受領者、引渡日を記録します。写真や図面を差し替えた場合は、旧版を最新版と取り違えないよう識別し、どの指摘への是正資料かを対応付けます。担当者の交代後も、検査の経緯から最終書面までを設備単位でたどれる状態が完了の基準です。引渡し後は物件の定期業務へ移るため、建物側で防災管理点検の対象になるかは防災管理点検とはで確認します。
設備HUBなら、消防検査の予定、当日担当、現場写真、指摘状況を物件単位で結び、検査済証の引渡しまで同じ案件で管理できます。
消防検査の立会いでよくある質問
設置届を提出すれば消防検査は省略できますか
設置届を提出したことだけを理由に、検査を省略できるとは判断できません。検査の要否は対象設備と所轄消防機関の正式案内で確認します。
消防検査には誰が立ち会えばよいですか
全国一律に一名へ決められません。設備を操作・説明できる担当と必要な関係者を、所轄消防機関との調整で決めます。
指摘を受けたら改修計画報告書を必ず出しますか
必ず提出するとは限りません。指摘内容と所轄の指示を基に、是正内容・期限・再確認方法をその場で確認します。
消防検査を検査済証の引渡しまで完了させる
消防検査の立会いは、設置届を提出した後に、所轄との日程調整、現場と書類の照合、当日の役割確定、指摘記録、是正・再確認を経て、検査済証を顧客へ引き渡すまでが一続きです。6段階に分けて完了条件と証跡を置けば、提出済みや検査済みという一語で未完了工程を隠さずに済みます。
とくに、操作担当・説明担当・記録担当の3役と、設備・場所・内容・写真・所轄指示の5項目を事前に決めておくことが重要です。検査後も受領日と引渡日を分け、顧客の物件台帳へ最新版の書面を戻します。
消防検査案件を引渡しまで一元管理
設備HUBは、検査予定、担当者、写真、指摘、関係書面を顧客・物件・設備へ関連付けられます。消防検査案件の進捗を検査済証の引渡しまで揃えたい受託会社には、無料で製品体験と運用相談をご案内しています。
