電気設備点検の安全管理|感電・墜落・酸欠の作業前確認
業務効率化

電気設備点検の安全管理|感電・墜落・酸欠の作業前確認

2026年9月16日17分で読める

電気設備点検の安全管理|感電・墜落・酸欠の作業前確認

電気設備点検の安全管理は、設備と作業場所ごとの危険源を特定し、適用要件を正式情報で確認したうえで、作業許可、隔離、担当、中止条件、復旧許可を社内記録に揃えることから始まります。同じ点検名称でも、キュービクル、屋上設備、槽・ピットでは危険源と確認先が変わります。

この記事で示す表は、法定基準を置き換えるものではありません。感電、墜落、酸素欠乏危険作業の詳細要件を不完全に一枚へ集約せず、案件ごとに設備、場所、作業方法を特定して最新の正式情報へ到達するための社内確認枠です。着手前から中止判断、復旧、顧客引渡しまでを一つの作業記録でつなぎます。

電気設備点検の社内リスク確認を危険源別に整理する

電気設備点検の社内リスク確認とは、点検品質の確認とは別に、設備・作業場所・方法から危険源を特定し、適用する正式要件と社内の着手条件、中止条件、復旧手順を案件単位で確定する作業です。

労働安全衛生法第59条を教育確認の入口として、2026-08-30に確認しています。感電・墜落・酸素欠乏危険作業の個別要件を同条だけから導きません。

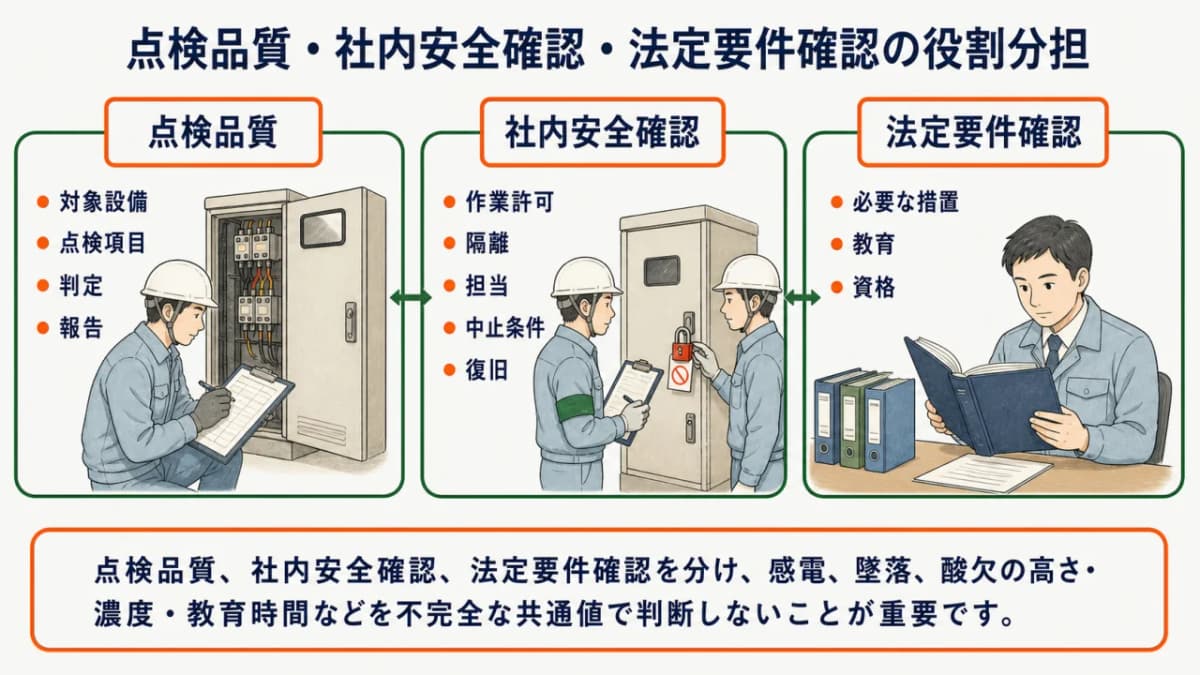

点検品質・社内安全確認・法定要件確認の役割分担図
点検品質・社内安全確認・法定要件確認の役割分担図

点検品質・社内安全確認・法定要件確認を分ける

点検品質の確認は、対象設備、点検項目、判定、報告を正しく実施するためのものです。社内安全確認は、作業許可、隔離、担当、中止条件、復旧を現場ごとに揃えます。法定要件確認は、特定した作業と役割について、該当法令や行政の正式情報で必要な措置、教育、資格等を確認します。

労働安全衛生法第59条は、雇入れ時、作業内容変更時、所定の危険・有害業務に就かせるときの教育義務を定めます(2026-08-30確認)。同条だけから作業ごとの教育時間、保護具条件、測定方法、作業主任者の要否までは決められません。電気保安業務の担当範囲は電気保安管理業務ガイド、設置者との契約上の役割分担は電気保安管理業務の委託契約書も参照してください。

感電・墜落・酸欠と正式な確認先の早見表

危険源の早見表には固定の閾値を置かず、作業条件と正式な確認先を記録します。設備名だけではなく、充電部への接近、足場や開口部、換気しにくい槽内など、実際の作業場所と方法から危険を特定します。

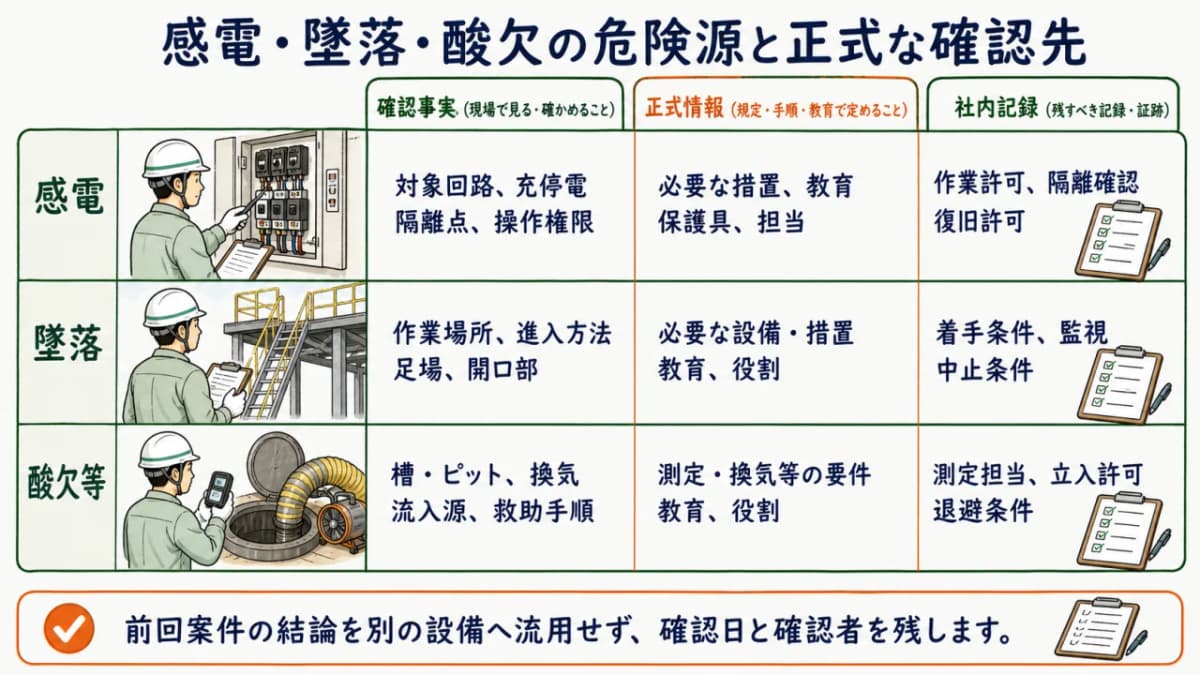

感電・墜落・酸欠の危険源と正式な確認先を分ける図
感電・墜落・酸欠の危険源と正式な確認先を分ける図
危険源作業前に特定する事実正式情報で確認する事項社内記録
感電対象回路、充停電、隔離点、操作権限必要な措置、教育、保護具、担当作業許可、隔離確認、復旧許可
墜落作業場所、進入方法、足場、開口部必要な設備・措置、教育、役割着手条件、監視、中止条件
酸欠等槽・ピット、換気、流入源、救助手順測定・換気等の要件、教育、役割測定担当、立入許可、退避条件

表の「正式情報」は、対象作業に適用される法令、行政資料、顧客設備の安全手順などを案件ごとに特定します。前回案件の結論を別の設備へ流用せず、確認日と確認者を残します。チェック項目の設計方法は点検チェックリストの作り方へ分けて解説しています。

案件受付時には、営業担当が受け取った作業名だけで危険区分を確定しません。現場責任者が設備資料、作業場所、進入経路、予定する操作、同時作業を確認し、不足情報を顧客へ照会します。回答待ちの項目が着手条件に関係するときは、未確認のまま担当者と日程だけを確定しない運用にします。

作業前記録には、危険源ごとの確認結果に加え、参照した正式情報、版または更新日、社内承認者を残します。計画変更で作業方法や担当が変わったときは、当初の承認をそのまま使わず、影響する欄を再確認します。現場へ渡す資料は最新版を識別し、旧版との差を開始前の打合せで共有します。

着手前に作業許可・隔離・役割を確定する

着手前は、設備の隔離と復旧、高所作業、槽内等の危険を別々に確認します。顧客側の操作権限と受託側の作業責任を区別し、口頭了解だけで開始しません。

電気設備の隔離確認と復旧許可の担当を決める

電気設備の隔離状態を確認する担当と、作業後の復旧を許可する担当を着手前に決めます。対象回路、開閉器、遮断・施錠等の状態、残留する危険、検電等の確認手順は、対象設備と作業の正式要件に沿って確定します。

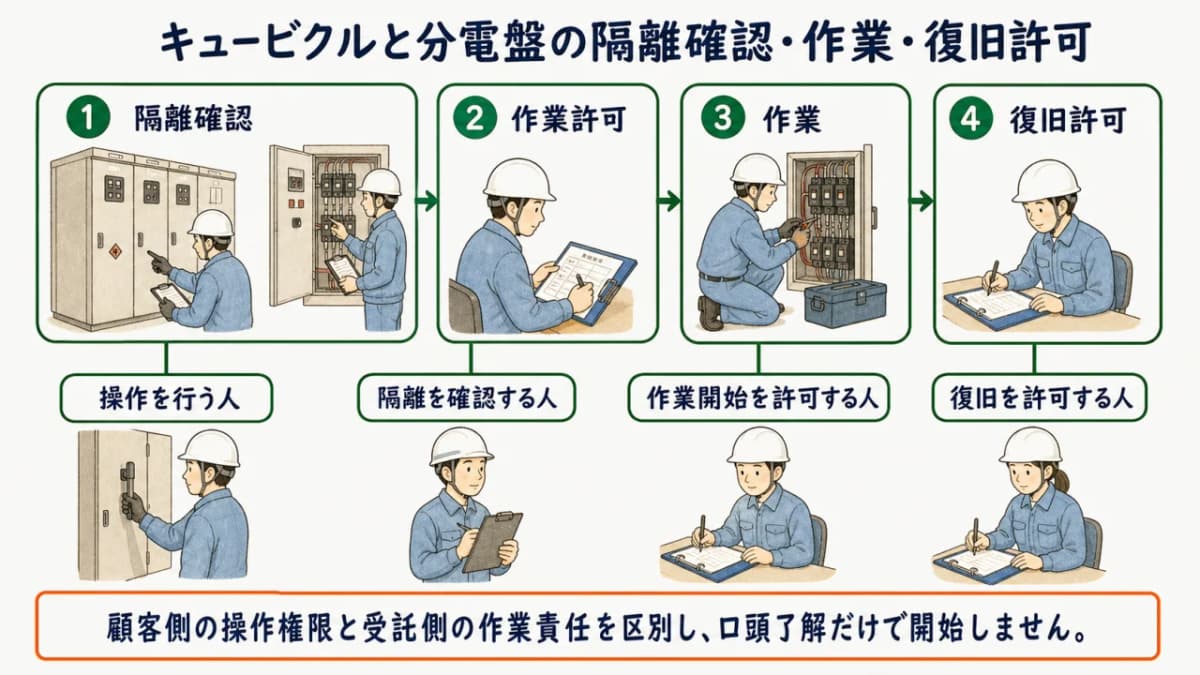

キュービクルと分電盤の隔離確認・作業・復旧許可の流れ図
キュービクルと分電盤の隔離確認・作業・復旧許可の流れ図

社内記録には、操作を行う人、隔離を確認する人、作業開始を許可する人、復旧を許可する人を置きます。同じ人が複数役を担うときも役割名を残し、誰の確認で次工程へ進んだかを示します。停電日程と顧客調整は年次点検の停電計画へつなぎます。

高所作業の条件と必要措置を正式情報で確認する

作業場所と方法を特定し、必要な措置を該当する正式情報で確認します。屋上設備、脚立・足場の利用、開口部付近など、作業位置、進入経路、設備の状態、周辺作業を現地資料と写真で確認します。

高さだけを一つの表へ入れて要否を自動判定せず、実際の作業方法と役割から必要な設備、保護具、教育、監視等を確認します。天候や照明、搬入物が当初計画と変わったときに、着手条件を再確認する担当も決めます。

槽内等の危険を特定し必要措置の確認先を決める

槽内等の危険源を特定し、必要な測定・換気等の確認先と担当を決めます。槽、ピット、マンホール等について、内部構造、換気、流入する物質、電源、出入口、救助手順、顧客側の設備情報を確認します。

濃度や測定頻度をこの記事の共通値にはしません。対象場所と作業を特定したうえで正式情報を確認し、測定、換気、監視、立入許可、中止・退避を担う人を割り当てます。測定値は時刻、場所、測定者、使用機器とともに記録します。

現場の中止判断と復旧確認を記録する

作業開始後も、計画どおりに進むことを前提にしません。設備、天候、周辺作業、測定結果が変わったときに止める条件と連絡先を共有し、作業後は復旧を別担当が確認します。

作業条件・天候・設備状態による社内中止条件を共有する

作業条件、天候、設備状態に応じた社内の中止条件を関係者で共有します。計画外の充電状態、隔離の不一致、足場や進入経路の変化、換気・測定の異常、周辺工事との干渉など、案件固有の条件を着手前記録へ置きます。

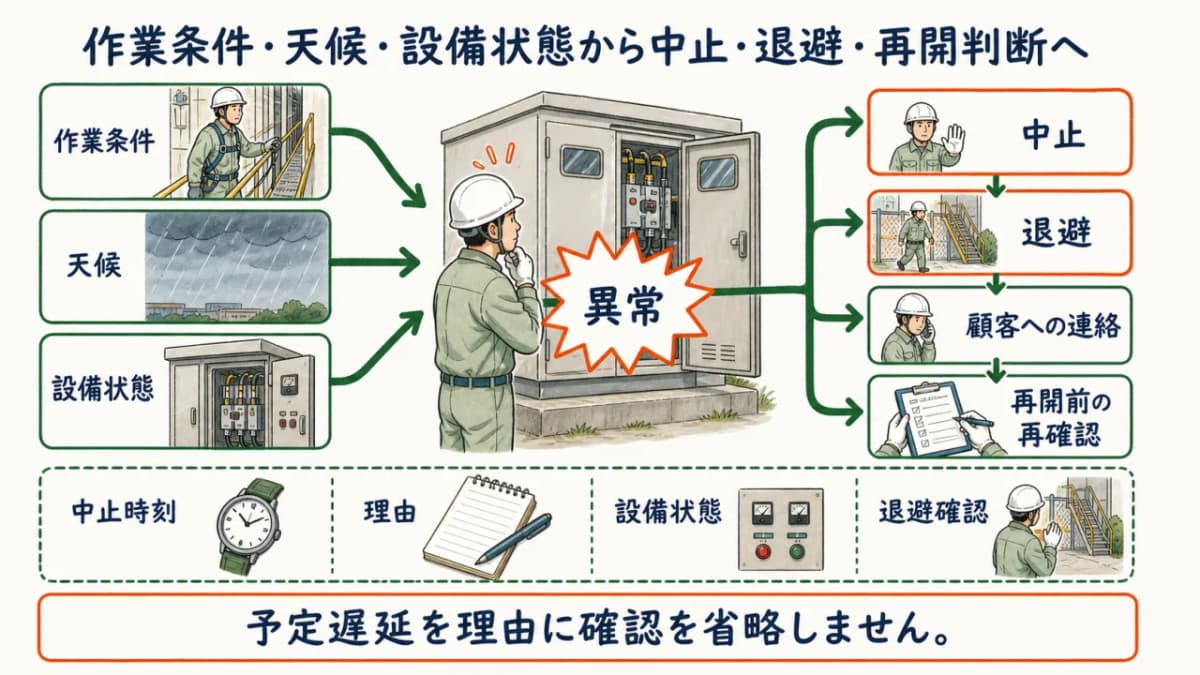

作業条件・天候・設備状態から中止・退避・再開判断へ進む図
作業条件・天候・設備状態から中止・退避・再開判断へ進む図

中止権限は現場責任者だけに限定せず、異常を確認した作業者が作業を止めて報告できる連絡経路を決めます。中止時刻、理由、設備状態、退避確認、顧客への連絡、再開前の再確認を記録し、予定遅延を理由に確認を省略しません。

作業後の復旧・工具残置・顧客引渡しを確認する

作業後に設備の復旧、工具の残置、顧客への引渡しを確認します。隔離の解除、カバー・扉、設定、表示、周辺清掃、工具・測定器の回収、異常の有無を対象設備ごとに確認し、復旧許可者が結果を記録します。

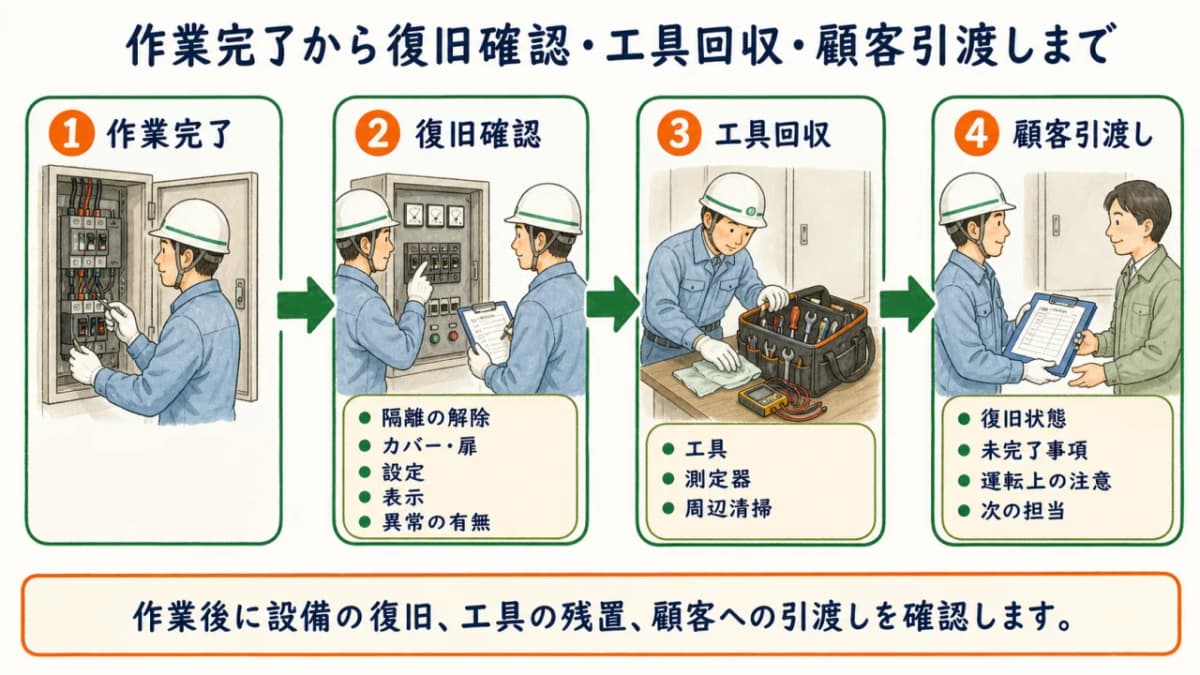

作業完了から復旧確認・工具回収・顧客引渡しまでの図
作業完了から復旧確認・工具回収・顧客引渡しまでの図

顧客へは、復旧状態、未完了事項、運転上の注意、次の担当を引き渡します。設備HUBでは、設備台帳、担当者割当、カスタム項目、現場の数値・写真・メモを関連付けられます。安全要件を自動判定する専用機能とは扱わず、正式情報で確認した社内記録の共有に使います。担当配置は点検員の割当と日程管理も参照してください。

設備HUBなら、設備別の担当者、作業前確認、現場写真、数値、復旧記録を顧客・物件へ関連付けられます。

電気設備点検の安全管理でよくある質問

すべての設備で同じ安全チェックリストを使えますか

同じ表だけでは足りません。共通項目に加え、設備、作業場所、危険源ごとの追加欄を切り替えます。

特別教育の必要時間は一つの表で管理できますか

一つの共通時間にはできません。作業と役割を特定し、最新の正式情報で必要科目と時間を確認してください。

危険予知活動だけ実施すれば安全対策は十分ですか

十分ではありません。危険の共有に加えて作業別の正式要件を確認し、作業許可、設備隔離、担当、中止条件、復旧確認を揃えます。

安全確認を着手前から復旧まで一つの記録にする

電気設備点検の安全管理では、設備と作業場所から危険源を特定し、正式情報で個別要件を確認します。点検品質、社内安全確認、法定要件確認を分け、感電、墜落、酸欠の高さ・濃度・教育時間などを不完全な共通値で判断しないことが重要です。

着手前に作業許可、隔離、担当、中止条件、復旧許可を揃え、現場で条件が変われば中止・再確認を記録します。作業後は設備復旧、工具回収、顧客引渡しまで閉じ、次回点検でも確認経緯をたどれる状態にします。

設備別の安全確認と現場記録を整理

設備HUBは、設備、点検項目、担当者、写真、数値、メモ、確認履歴を関連付けられます。作業前から復旧までの社内記録を設備単位で整理したい会社には、無料で製品体験と運用相談をご案内しています。

関連記事: 電気保安管理業務ガイド / 点検チェックリストの作り方 / 年次点検の停電計画 / 点検員の割当と日程管理
