非常用発電機の負荷試験義務|内部観察との違いと点検計画
お役立ち情報

非常用発電機の負荷試験義務|内部観察との違いと点検計画

2026年8月18日26分で読める

非常用発電機の負荷試験義務|内部観察との違いと点検計画

非常用発電機の負荷試験とは、消防用設備の非常電源である自家発電設備について、負荷をかけて運転性能を確認する点検方法を指します。

非常用発電機の運転性能に係る点検は負荷運転と内部観察等のいずれかで実施でき、予防的な保全策を講じている場合は点検周期を6年に延長できます(平成30年6月1日付 消防予第372号、2026-08-06確認)。ただし、6年になるのは所定の運転性能点検であり、他の点検項目や予防的な保全策まで不要になるわけではありません。

消防用設備等を点検し、その結果を報告する義務主体は防火対象物の関係者です。受託点検会社は契約に基づいて点検や記録作成を支援する立場であり、設備条件、過去の実施記録、保全履歴を確認して方法と次回予定を組み立てます(消防法17条の3の3・消防法施行規則31条の6、2026-08-06確認)。

負荷運転・内部観察等の結論早見表

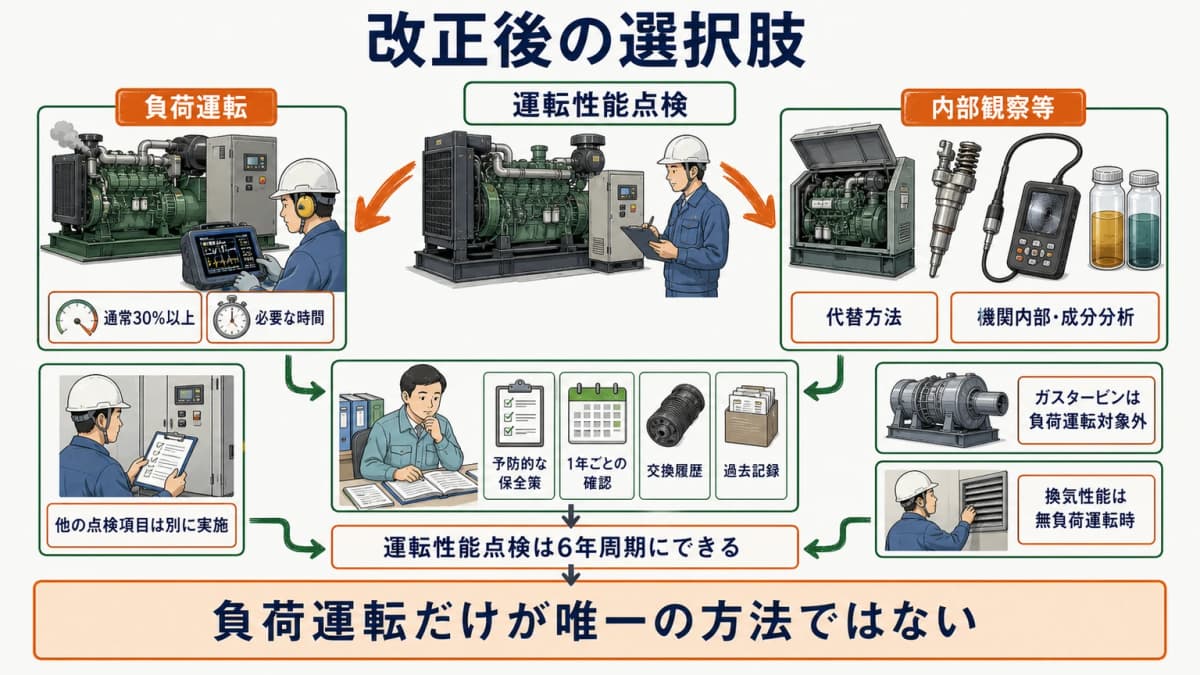

改正後の選択肢
改正後の選択肢

平成30年改正後は、負荷運転だけを唯一の方法として扱いません。運転性能の確認方法、6年の適用条件、起算点、記録の有無を設備ごとに分けて確認します。

改正前情報で誤解されやすい点現行の考え方適用条件必要記録根拠
負荷運転だけが点検方法負荷運転又は内部観察等ガスタービン原動機は負荷運転の対象外方法、結果、詳細データ平成30年6月1日付 消防予第372号(消防庁次長通知)、2026-08-06確認
運転性能点検は毎年必須予防的な保全策があれば6年周期に延長可能他の点検項目は延長対象ではない保全策を示す書類平成30年6月1日付 消防予第372号(消防庁次長通知)、2026-08-06確認
起算点は一つ負荷運転の実施から6年又は製造年から6年平成29年6月以降の実施・製造が基本最終実施年月、製造年月平成30年6月1日付 消防予第372号(消防庁次長通知)、2026-08-06確認
それ以前の設備も無条件同様に扱える場合がある実施又は製造以降の保全策を過去記録で確認できるものに限る整備・交換履歴平成30年6月1日付 消防予第372号(消防庁次長通知)、2026-08-06確認
換気性能は負荷運転中だけ確認無負荷運転時に確認運転性能点検の方法と分ける運転状態、確認結果平成30年6月1日付 消防予第372号(消防庁次長通知)、2026-08-06確認

平成30年6月改正で変わった点を押さえる

平成30年消防庁告示第12号は、昭和50年消防庁告示第14号の別表第24などを改正し、平成30年6月1日から施行されました。負荷運転の代替方法として内部観察等を新設し、平成16年消防庁告示第9号の第二・第四は改正の授権規定であって改正対象そのものではありません(平成30年6月1日付 消防予第372号(消防庁次長通知)、2026-08-06確認)。

予防的な保全策を講じる場合、別表第24第2項(6)の運転性能点検を6年経過まで実施しないことができます。また、ガスタービン原動機の自家発電設備は負荷運転を不要とし、換気性能は無負荷運転時に確認するよう変更されました(平成30年6月1日付 消防予第372号(消防庁次長通知)、2026-08-06確認)。

制度の境界は、建築基準法に基づく防火設備定期検査報告の様式|対象・資格・提出管理【2026年版】と混同しないことも重要です。本記事は消防用設備の非常電源である自家発電設備の運転性能点検に範囲を限定します。

毎年必ず負荷運転という民間説明を一次確認なしで採らない

改正前の説明を根拠に「毎年、実負荷による試験が必須」と案内すると、内部観察等という選択肢や6年周期の条件を落としてしまいます。擬似負荷装置か実負荷かを含め、設備条件と現行の点検要領を確認して案件ごとに決めます。

6年は免除期間ではなく、予防的な保全策と記録を前提に、対象項目を実施しないことができる期間です(平成30年6月1日付 消防予第372号(消防庁次長通知)、2026-08-06確認)。総合点検の他項目、保全策、点検結果報告は別に管理し、「6年間は何もしなくてよい」と顧客へ説明しません。

点検方法と予防的保全策を比較する

方法・準備・記録の比較
方法・準備・記録の比較

負荷運転と内部観察等は、同じ運転性能を確認するための方法ですが、準備、確認内容、必要な技能、残すデータが異なります。方式名だけで見積や日程を決めず、対象機種と現場条件をそろえて比較します。

比較項目負荷運転内部観察等
確認目的負荷をかけた連続運転中の状態・記録値機関内部、噴射状態、摺動面、油・冷却水の成分
事前準備設備状態、現場条件、負荷方法、安全体制機種、構造、分解範囲、分析方法、復旧手順
停電・負荷への影響設備条件と負荷方法に応じて確認分解範囲と復旧条件に応じて確認
専門体制測定、監視、前後確認の担当を決める分解、試験、分析、復旧の担当を決める
記録負荷、運転値、異常、実施時間、前後確認観察結果、測定・分析値、写真、措置、復旧確認
次回計画実施年月と保全履歴から設定実施年月と保全履歴から設定

負荷運転と内部観察等の確認内容を分ける

負荷運転は通常、定格出力の30%以上の負荷で必要な時間連続運転し、漏油、異臭、不規則音、振動、発熱や記録値を確認します。ただし、火災時に設計上想定される負荷が30%未満と確認できる場合は、その負荷相当で差し支えないとされています(平成30年8月24日付 消防予第528号(改正に関するQ&A)問3、2026-08-06確認)。

内部観察等では、過給器・排気管、燃料噴射弁、シリンダ摺動面、潤滑油、冷却水などを確認します。潤滑油や冷却水は、交換するだけでは成分分析による内部異常の確認を行った扱いになりません(平成30年8月24日付 消防予第528号(改正に関するQ&A)問1、2026-08-06確認)。

周期延長の適用条件と保全記録をセットで見る

予防的な保全策は、設けられている場合の予熱栓、点火栓、冷却水ヒータ、潤滑油プライミングポンプを1年ごとに確認し、指定部品を製造者の推奨交換期間等の範囲で交換する構造です(平成30年6月1日付 消防予第373号(消防庁予防課長通知)、2026-08-06確認)。

交換対象には潤滑油、冷却水、燃料・潤滑油フィルター、ファン駆動用Vベルト、ゴムホース、シール材、始動用蓄電池があります。実施日、判定、交換理由、部品、担当者、証跡を残し、受託点検会社の法定点検サイクル運用|設備別の点検周期を束ねる早見表と予定生成の考え方のように年次項目と長期項目を分けます。

受託会社が計画する4ステップ

長期点検計画フロー
長期点検計画フロー

点検計画は、対象確認、方法と体制の決定、保全履歴の確認、結果と次回予定の登録という4工程で進めます。各工程に確認者と完了条件を置き、方式の提案だけで計画確定にしません。

Step 1 対象設備と現行基準を確認する

物件、消防用設備、非常電源の用途、製造年月、原動機の種類、型式、設置場所を確認します。併せて、運転性能点検の最終方法と実施年月、点検票、製造者資料、管轄への確認記録を集め、適用する別表第24と点検要領の版を確定します。

ガスタービンかそれ以外か、平成29年6月以降の製造又は負荷運転実績があるかで扱いが変わります。古い設備へ経過措置を使う場合は、製造又は実施以降の保全策を過去記録から確認します(平成30年6月1日付 消防予第372号(消防庁次長通知)、2026-08-06確認)。

Step 2 点検方法と必要な専門体制を決める

負荷運転と内部観察等の確認範囲、設備停止や準備、復旧、必要な機材、担当範囲を比較します。運転性能の確認は必要な知識と技能を有する者が実施することが適当で、詳細データ等を示す書類の添付が望ましいとされています(平成30年6月1日付 消防予第373号(消防庁予防課長通知)、2026-08-06確認)。

同通知の電気主任技術者と防火管理者の立会いは「望ましい」という留意事項です。法的な義務表現へ強めず、設備条件、保安規程、契約、安全手順を踏まえて関係者と体制を決めます。

Step 3 予防的保全策と実施履歴を点検する

1年ごとの確認項目と、製造者推奨期間内に交換する部品を一覧にし、設備ごとに実施日、結果、交換履歴、証明書類を照合します(平成30年6月1日付 消防予第373号(消防庁予防課長通知)、2026-08-06確認)。履歴が欠ける場合は6年周期を自動適用せず、確認できない期間と次の対応を顧客へ示します。

改正前のオーバーホール等も、内部観察等の基準に適合した確認と、その後の保全策を過去記録で確認できれば扱える場合があります(平成30年8月24日付 消防予第528号(改正に関するQ&A)問2、2026-08-06確認)。口頭説明だけで起算点を決めません。

Step 4 結果・写真・次回予定を設備へ登録する

点検後は、方法、実施日、担当者、判定、測定・分析値、写真、異常と措置、復旧確認を設備へ結び付けます。負荷運転又は内部観察等の最終実施年月と、予防的な保全策を示す書類を分け、どの記録が6年周期の根拠かを明示します。

次回予定は一律に6年後とせず、起算点、保全策、他の点検項目、報告時期を別の予定として登録します。予定変更時も旧記録を消さず、確認者、変更理由、顧客説明を履歴に残します。

外注・見積・顧客説明の注意点

責任分界と説明項目
責任分界と説明項目

外注や見積では、選択した方法だけでなく、対象設備、準備、実施範囲、記録、復旧、保全策の確認まで責任分界をそろえます。公的資料にない費用相場や標準作業時間を全国共通の目安として示しません。

負荷運転だけを義務と断定する営業説明を避ける

見積名が「負荷試験」であっても、法令上の運転性能点検には負荷運転と内部観察等の選択肢があります。「毎年の実負荷試験をしなければ違反」などと断定せず、設備条件、保全履歴、現行基準から今回の方法を選んだ理由を説明します。

30%は通常の負荷運転に関する値であり、全設備へ例外なく課す販売条件ではありません(平成30年8月24日付 消防予第528号(改正に関するQ&A)問3、2026-08-06確認)。方法、負荷、必要時間、停電や仮設の要否、専門会社の範囲を確定してから、条件を明記した個別見積にします。

自社実施と専門会社委託の責任範囲を決める

点検・報告の義務主体は防火対象物の関係者で、受託会社や専門会社へ委託しても移りません。消防用設備等点検の受託代行|義務主体と点検・報告の流れを受託会社視点で整理を踏まえ、顧客確認、現場調整、点検、分析、復旧、報告資料の担当を契約で分けます。

再委託する場合は、対象機種への知識・技能、使用機材、詳細データ、写真、異常時の連絡、再点検条件を確認します。見積額だけで方式を固定せず、受入確認者と完了証跡まで決めてから発注します。

設備HUBで長期の点検履歴を管理する

保全・点検・次回予定の年表
保全・点検・次回予定の年表

設備HUBでは、顧客・物件・設備台帳、担当者割当、点検予定、モバイル点検入力、写真・数値・メモ、点検報告書PDF、カスタム項目、監査ログを同じ業務基盤で扱えます。点検方法や6年周期を自動判定するのではなく、受託会社が確認した根拠と履歴を継続管理する位置づけです。

年次点検と長期周期の項目を同じ設備台帳で分ける

自家発電設備に、製造年月、原動機、最終の運転性能点検、方法、起算点、保全策の確認日、交換部品、記録の所在を関連付けます。年次の保全確認、運転性能点検、点検結果報告を別の状態にすると、6年周期を全点検の完了と誤認しません。

管理層設備へ結ぶ情報完了条件次の予定
通常の点検項目点検票、判定、写真、不良対象項目の確認済み現行基準に基づく日程
予防的な保全策1年ごとの確認、交換履歴記録と証跡の確認済み次の確認・交換時期
運転性能点検負荷運転又は内部観察等、最終実施年月結果・詳細データ確定条件を確認した次回日
報告提出版、報告日、受付記録受付確認済み防火対象物区分ごとの時期

変更時は、元の起算点や提出済み記録を上書きせず、監査ログで確認者と変更日時を追います。担当者が変わっても、6年の根拠、継続中の保全策、他の未完了項目を一つの設備画面から確認できます。

設備HUBなら、非常用発電機ごとに負荷運転・内部観察等の結果、予防的な保全策、写真、交換履歴、次回予定を関連付けられます。運転性能点検と他の点検項目を分け、長期計画の根拠を引き継げます。

よくある質問

負荷運転は毎年必須ですか

毎年の負荷運転が唯一の方法ではありません。運転性能に係る点検は負荷運転又は内部観察等で行い、予防的な保全策を講じている場合は周期を6年に延長できます(平成30年6月1日付 消防予第372号、2026-08-06確認)。

内部観察へ変更できますか

内部観察等は負荷運転に代わる点検方法として新設されています(平成30年6月1日付 消防予第372号、2026-08-06確認)。実施内容・記録は消防庁の解説資料と点検要領で確認します。

周期を延長できる場合は途中の点検が不要ですか

延長の対象は昭和50年消防庁告示第14号別表第24第2項(6)の運転性能に係る点検で、これを実施しないことができる規定です(平成30年6月1日付 消防予第372号(消防庁次長通知)、2026-08-06確認)。他の点検項目・予防的な保全策は別に実施し記録します。

負荷試験の費用相場はいくらですか

公的一次資料に一律の費用相場はないため断定しません。設備仕様、点検方法、現場条件、仮設の要否、専門会社への委託範囲、提出する記録をそろえて個別見積を比較します。

まとめ

非常用発電機の運転性能点検は、負荷運転だけが唯一の方法ではなく、内部観察等も選べます。予防的な保全策を講じる場合は対象項目を6年周期にできますが、その効果は運転性能点検を実施しないことができるというもので、他の点検や保全まで不要にはなりません。

受託会社は、製造年月、原動機、最終実施日、方法、保全・交換履歴を確認し、負荷率や専門体制を案件ごとに決めます。点検結果、保全策、報告、次回予定を別の状態で設備へ結び付ければ、長期周期の誤適用と記録欠落を防げます。
