保守契約の更新漏れ防止|契約期間と点検周期を連動させる更新アラート運用
業務効率化

保守契約の更新漏れ防止|契約期間と点検周期を連動させる更新アラート運用

2026年7月10日22分で読める

保守契約の更新漏れ防止とは、契約期間(満了日)と設備の点検周期を1つの台帳で連動させ、満了が近づく前に更新アラートで知らせることで、失注や無契約のまま点検を続ける状態を防ぐ受託点検会社の運用です。

受託点検会社は複数の顧客と保守契約を結び、その契約にひもづけて点検を回しています。ところが契約更新の手続きは、日々の点検実施や報告書作成に追われて後回しになりやすく、気づけば満了日を過ぎていた、という事態が起こりがちです。自動更新の条項がなければそのまま失注につながり、あっても更新の意思確認を怠れば、契約上の根拠があいまいなまま点検を続けることになります。本記事では、契約期間と点検周期を連動させ、更新アラートで先回りする運用と、複数顧客の更新を一覧で管理する考え方を、受託会社の視点で整理します。

保守契約の更新漏れ防止とは|契約期間と点検周期の連動

結論から言えば、更新漏れは契約期間と点検周期を別々に管理することから生まれます。点検は周期どおりに走っているのに、その土台である契約の満了日を誰も見ていない、という分断が原因です。両者を同じ台帳で連動させ、満了日を起点にアラートを置くことが、漏れを防ぐ出発点になります。

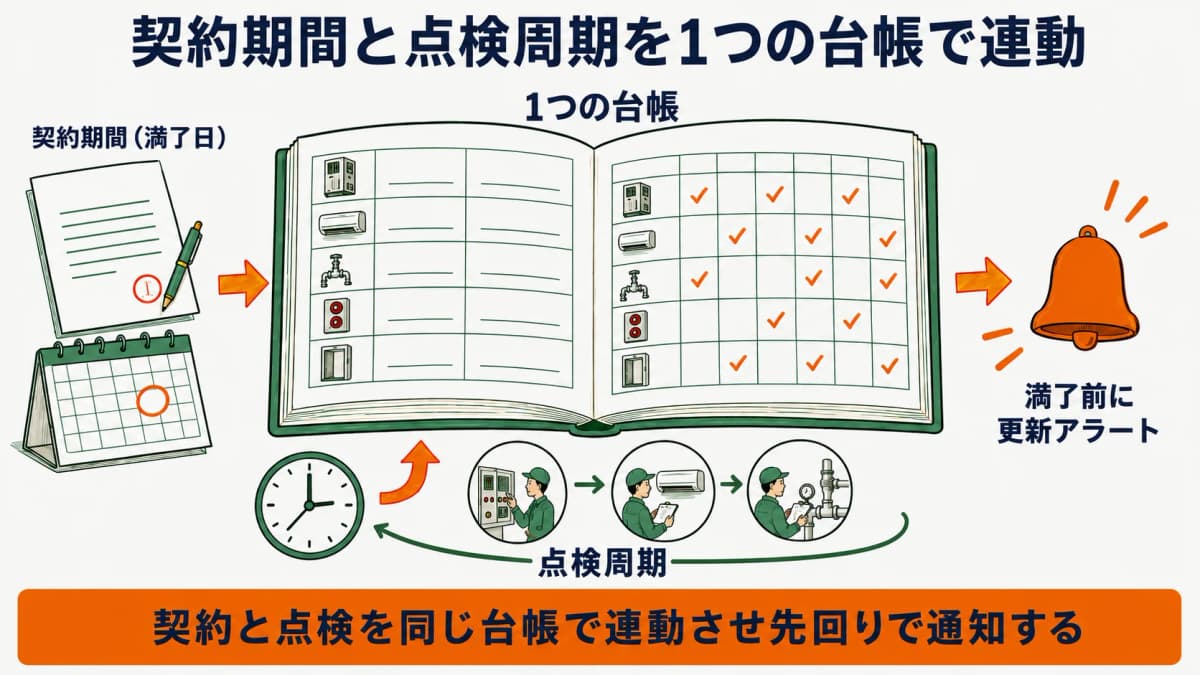

契約期間と点検周期を1つの台帳で連動させ満了前に更新アラートを出す運用全体像を示した図
契約期間と点検周期を1つの台帳で連動させ満了前に更新アラートを出す運用全体像を示した図

更新漏れが起きる二つの形

更新漏れは大きく二つの形で表面化します。一つは、満了日を見落として更新交渉のタイミングを逃し、そのまま契約が切れて失注する形です。もう一つは、自動更新で契約は続いているものの、料金改定や条件変更の見直し機会を逃したまま惰性で更新が重なっていく形です。前者は売上を直接失い、後者は採算の合わない契約が放置されます。どちらも、満了日という節目を組織として把握できていないことが共通の原因です。

契約と点検を別管理にすると漏れる

多くの受託会社では、点検予定はカレンダーやスケジュール表で管理する一方、契約書は紙やファイルで別に保管しています。点検は周期が来れば現場が動くので忘れにくいのに対し、契約の満了日は誰かが意識して見にいかないと表に出てきません。この非対称さが、点検は続いているのに契約だけ切れる、という更新漏れの温床になります。契約期間と点検周期を同じ台帳に載せ、満了日も予定と同じ重みで管理することが、構造的な対策になります。

更新漏れが招くリスクと通知期限の管理

更新漏れは単なる事務の遅れではなく、売上と契約の正当性に直結します。ここでは、見落としやすい通知期限と、無契約点検という見えにくいリスクを整理します。

自動更新条項と更新拒否の通知期限

保守契約には、満了の一定期間前までに双方から申し出がなければ同条件で更新される、という自動更新条項が置かれることがよくあります。この場合、条件を見直したい側は、契約で定めた通知期限までに相手へ意思を伝えなければなりません。期限を過ぎれば旧条件のまま更新が確定し、料金改定や範囲変更の機会を一年単位で失います。通知期限は契約ごとに異なるため、満了日だけでなく「いつまでに動くべきか」という起点日を契約単位で台帳に持っておくことが欠かせません。

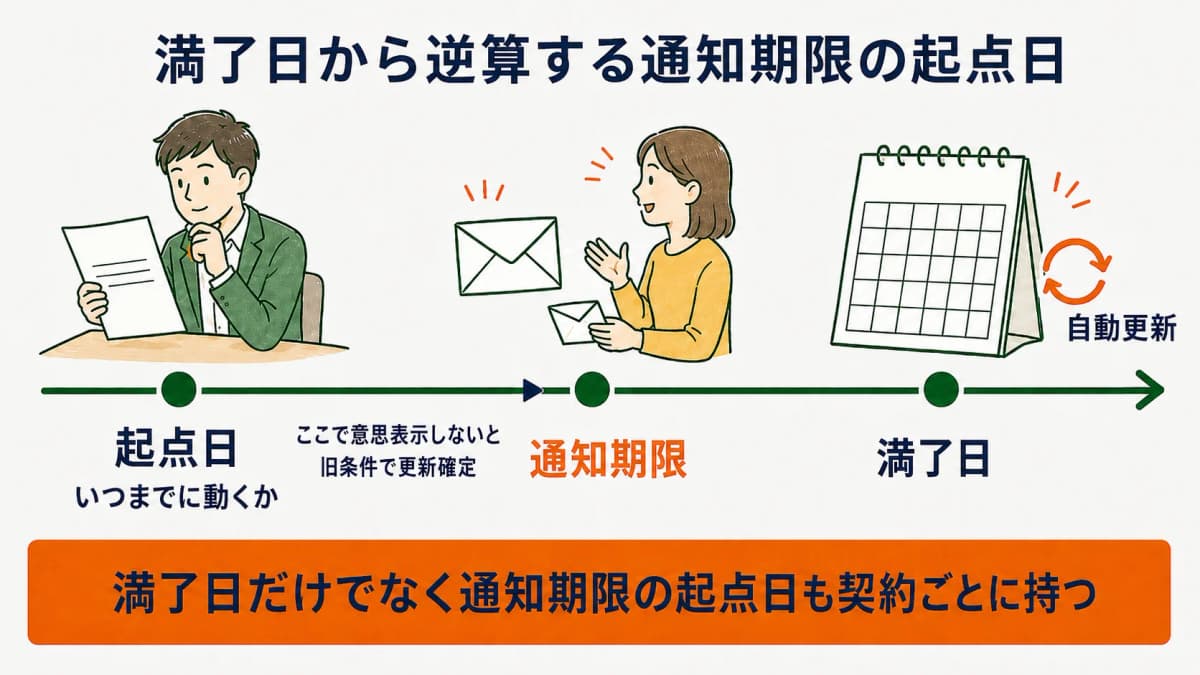

自動更新条項の通知期限と満了日から逆算した起点日の関係を示したタイムラインの図
自動更新条項の通知期限と満了日から逆算した起点日の関係を示したタイムラインの図

無契約点検という見えにくいリスク

更新交渉が間に合わず、契約が切れたまま現場の習慣で点検を続けてしまうケースもあります。点検そのものは行われていても、契約上の根拠が切れていれば、料金請求の妥当性や責任分界があいまいになります。点検・報告の義務はそもそも建物の所有者・設置者・管理者にあり、それを契約に基づいて代行するのが受託点検会社です。契約が土台である以上、無契約のまま点検を続ける状態は、受託会社にとっても顧客にとっても望ましくありません。満了前に更新を確定させ、契約と点検を常に同期させておくことが基本です。

契約期間と点検周期を連動させる更新アラート運用

更新漏れを防ぐ核心は、契約満了日を起点にして、点検周期と同じレイヤーで更新アラートを置くことです。点検予定を自動生成するのと同じ発想で、契約の節目も先回りで通知する運用に落とし込みます。

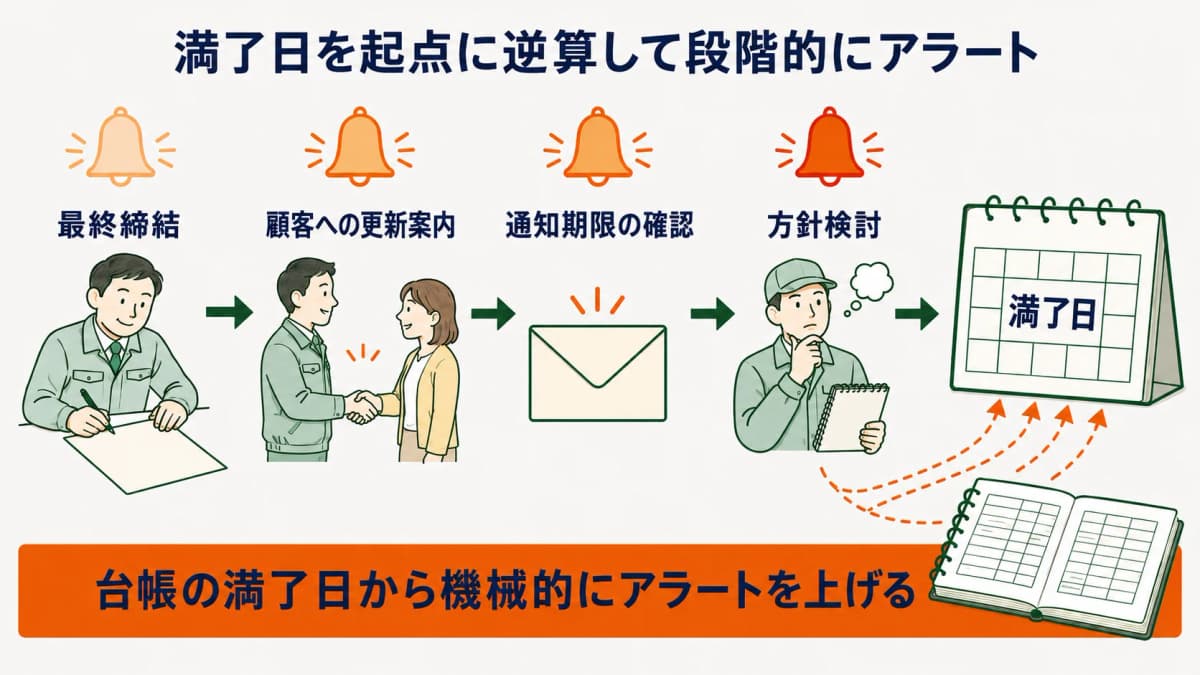

契約満了日を起点に逆算して更新アラートを段階的に出す運用の流れを示した図
契約満了日を起点に逆算して更新アラートを段階的に出す運用の流れを示した図

契約満了日を起点に逆算してアラートを置く

更新アラートの設計は、満了日からの逆算が基本です。満了日と自動更新の通知期限を契約ごとに登録し、そこから一定日数前に段階的に通知が出るようにします。担当者個人の記憶ではなく、台帳に登録した満了日から機械的にアラートが上がる形にすれば、繁忙で更新を忘れていても期限前に気づけます。点検周期から次回点検を自動生成するのと同じ考え方を、契約の満了という節目に当てはめる運用です。

独自データ:契約更新の事前アラート運用フロー

受託会社が更新漏れを防ぐための、事前アラートの段階設計をモデルとして整理しました。下表は法令ではなく、当社が設計した運用モデルの一例です。

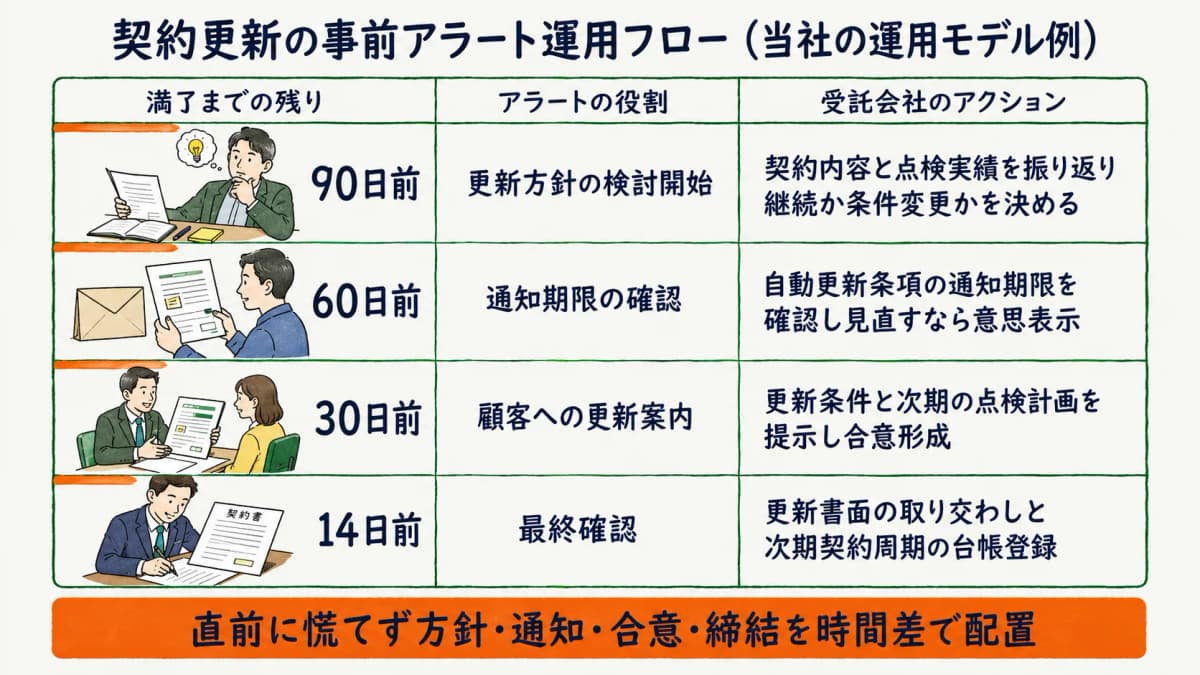

契約満了の90日前から14日前までの事前アラート段階と受託会社のアクションを整理した運用フロー図
契約満了の90日前から14日前までの事前アラート段階と受託会社のアクションを整理した運用フロー図
満了までの残りアラートの役割受託会社のアクション
90日前更新方針の検討開始契約内容・点検実績を振り返り、継続/条件変更の方針を決める
60日前通知期限の確認自動更新条項の通知期限を確認し、見直すなら相手へ意思表示
30日前顧客への更新案内更新条件・次期の点検計画を顧客に提示し合意形成
14日前最終確認更新書面の取り交わしと、次期契約周期の台帳登録

この段階設計は、満了直前に慌てて動くのではなく、方針検討・通知・合意・締結を時間差で配置する考え方です。なお、こうした事前アラートによる更新漏れの削減や工数の軽減は、現行の手作業を前提にしたモデルケースの想定であり、成果を保証するものではありません。契約管理そのものの考え方は、設備保守会社の保守契約管理の記事でより広く整理しています。

点検周期と契約期間のズレをそろえる

契約期間が1年でも、設備の点検周期はそれと一致するとは限りません。消防用設備等の機器点検は6月に1回、総合点検は1年に1回が点検周期の基準です(消防法施行規則31条の6第1項に基づく告示〔平成16年消防庁告示第9号〕、2026-06-25確認)。契約が満了する時期と点検が走る時期がずれていると、更新交渉の最中に点検期限が来て対応が重なります。契約期間と点検周期を同じ台帳で見渡し、更新の山と点検の山がぶつからないよう実施月を調整しておくと、更新作業と現場稼働の両立がしやすくなります。

複数顧客の契約更新を一覧で管理する

顧客と契約が増えるほど、満了日と通知期限の組み合わせは膨れ上がります。個別のファイルを開いて確認する方式では限界があるため、すべての契約の更新状況を一覧で見渡せる仕組みが要になります。

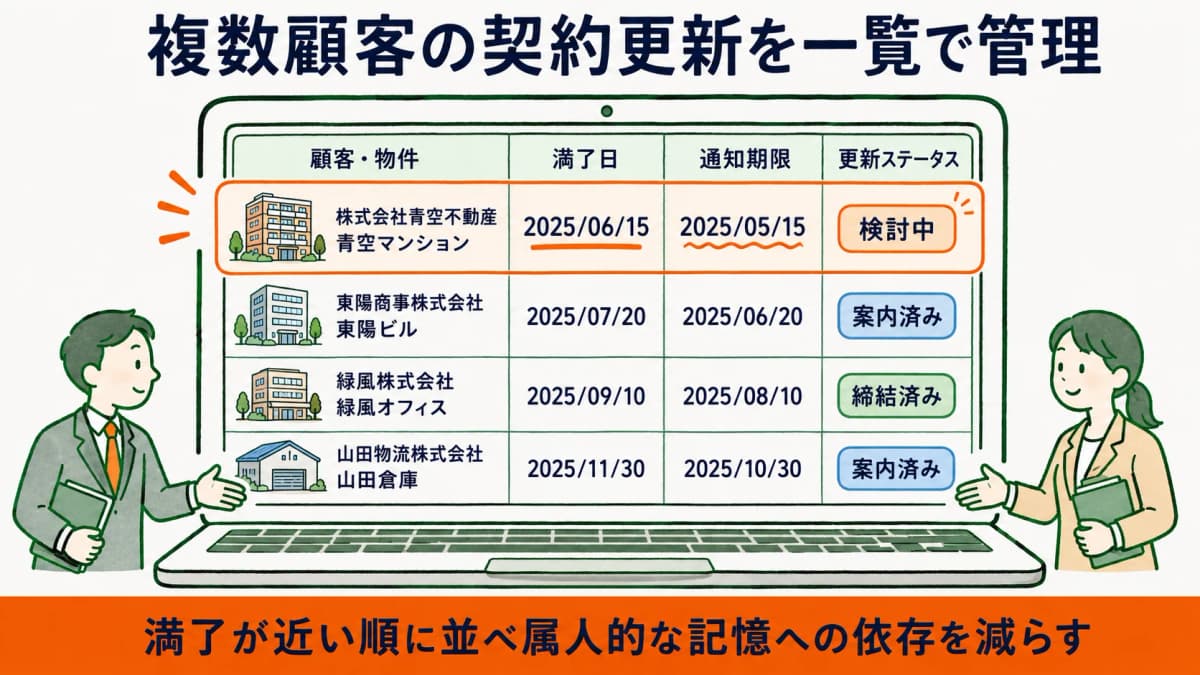

複数顧客の契約満了日と更新ステータスを一覧で見渡す管理画面のイメージ図
複数顧客の契約満了日と更新ステータスを一覧で見渡す管理画面のイメージ図

更新ステータスを一覧化する

更新漏れを組織で防ぐには、契約ごとの満了日・通知期限・更新ステータス(検討中・案内済み・締結済みなど)を1つの一覧にまとめることです。満了が近い順に並べれば、今どの契約に手を打つべきかが一目で分かります。担当者が変わっても一覧を見れば引き継げるため、属人的な記憶への依存を減らせます。点検予定の管理と契約更新の管理を別々のツールに分けず、同じ台帳の上で扱えると、点検と契約の分断そのものを解消できます。

設備HUBで台帳と契約更新アラートを一本化する

設備HUBは、複数顧客×物件×設備の台帳に保守契約を結びつけて管理し、契約に登録した周期から点検予定を自動生成します。期限超過アラートに加えて契約更新アラートも備えており、満了が近づいた契約を一覧で把握できます。点検が終わればモバイル入力から報告書PDFを作成し、月次の請求集計や会計CSV出力(freee・マネーフォワード・弥生)までを同じ流れでつなげられるため、契約・点検・報告・請求を分断せずに回せます。製品ごとの契約管理や請求連携の対応を見比べたい場合は、設備保守業務システム比較の記事で各製品の機能を確認してから判断するとよいでしょう。

よくある質問

保守契約の更新漏れはなぜ起きますか

点検予定と契約期間を別々に管理していることが主な原因です。点検は周期が来れば現場が動くため忘れにくい一方、契約の満了日は誰かが意識して確認しないと表に出てきません。この非対称さで、点検は続いているのに契約だけ切れる状態が生まれます。契約期間と点検周期を同じ台帳に載せ、満了日を起点にアラートを置くことが対策の基本です。

自動更新の契約なら更新漏れの心配はないですか

自動更新でも油断はできません。料金改定や範囲変更を見直したい場合、契約で定めた通知期限までに相手へ意思を伝えないと、旧条件のまま更新が確定します。見直しの機会を一年単位で逃すことになるため、満了日だけでなく通知期限の起点日も契約ごとに管理し、期限前にアラートで把握できる仕組みが必要です。

無契約のまま点検を続けるとどうなりますか

点検が行われていても、契約の根拠が切れていれば料金請求の妥当性や責任分界があいまいになります。点検・報告の義務は建物の所有者・設置者・管理者にあり、受託点検会社はそれを契約に基づいて代行する立場です。契約が土台である以上、満了前に更新を確定させ、契約と点検を常に同期させておくことが望ましい運用です。

更新アラートはいつから出すべきですか

満了日から逆算して段階的に出すのが現実的です。方針検討を満了の数か月前から始め、通知期限の確認、顧客への更新案内、最終締結と、時間差でアラートを配置します。満了直前に慌てて動くのではなく、各段階で必要なアクションが取れるよう先回りで通知することが、更新漏れを防ぐ鍵になります。

複数顧客の契約更新はどう管理すればよいですか

契約ごとの満了日・通知期限・更新ステータスを1つの一覧にまとめ、満了が近い順に並べる方法が有効です。今どの契約に手を打つべきかが一目で分かり、担当者が変わっても一覧で引き継げます。点検予定の管理と契約更新の管理を同じ台帳で扱えると、点検と契約の分断を解消でき、属人的な記憶への依存も減らせます。

まとめ

保守契約の更新漏れは、契約期間と点検周期を別々に管理することから生まれます。点検は周期どおり走っているのに満了日を誰も見ていない、という分断が失注や無契約点検を招きます。対策の核心は、契約期間と点検周期を1つの台帳で連動させ、満了日と通知期限を起点に逆算した更新アラートで先回りすることです。さらに複数顧客の更新状況を一覧で見渡せれば、属人的な記憶に頼らず組織として更新漏れを防げます。点検・報告の義務が建物所有者側にあることを踏まえ、契約という土台を常に点検と同期させておく運用が、受託点検会社の信頼を支えます。
