年次点検の抜け漏れ防止|受託点検会社の運用カレンダーと期限管理の作り方
業務効率化

年次点検の抜け漏れ防止|受託点検会社の運用カレンダーと期限管理の作り方

2026年6月30日24分で読める

点検の抜け漏れ防止とは、契約ごとに異なる点検周期を逆算して年間の点検予定を先に置き、期限の前に段階的なリマインドで知らせ、未実施を一覧で可視化する、受託点検会社の運用のことです。

点検と報告の義務は、本来その設備を持つ建物の所有者・設置者・管理者にあります。それを契約に基づいて代行するのが受託点検会社です。代行する立場だからこそ、物件と設備が増えるほど抜け漏れのリスクは積み上がります。設備ごとにバラバラな点検周期に加え、点検とは別に走る報告の期限が重なり、担当者の記憶頼みでは一件単位の取りこぼしが起きやすくなるからです。本記事は、抜け漏れがなぜ起きるかを整理したうえで、契約周期からの逆算→事前リマインド→未実施の可視化という3層の運用カレンダー設計を、受託会社が実務で回せる手順として提示します。網羅的な法令一覧は作らず、周期に触れる箇所のみ確認できた条文の値を併記します。

点検の抜け漏れはなぜ起きるか|受託点検会社の落とし穴

結論から言えば、抜け漏れは担当者の不注意よりも、設備ごとに周期がそろわないこと・点検と報告で期限が二重に走ること・物件横断の全体像が見えないことという、運用の構造から生まれます。原因を構造として捉えると、防ぐ仕組みも設計できます。

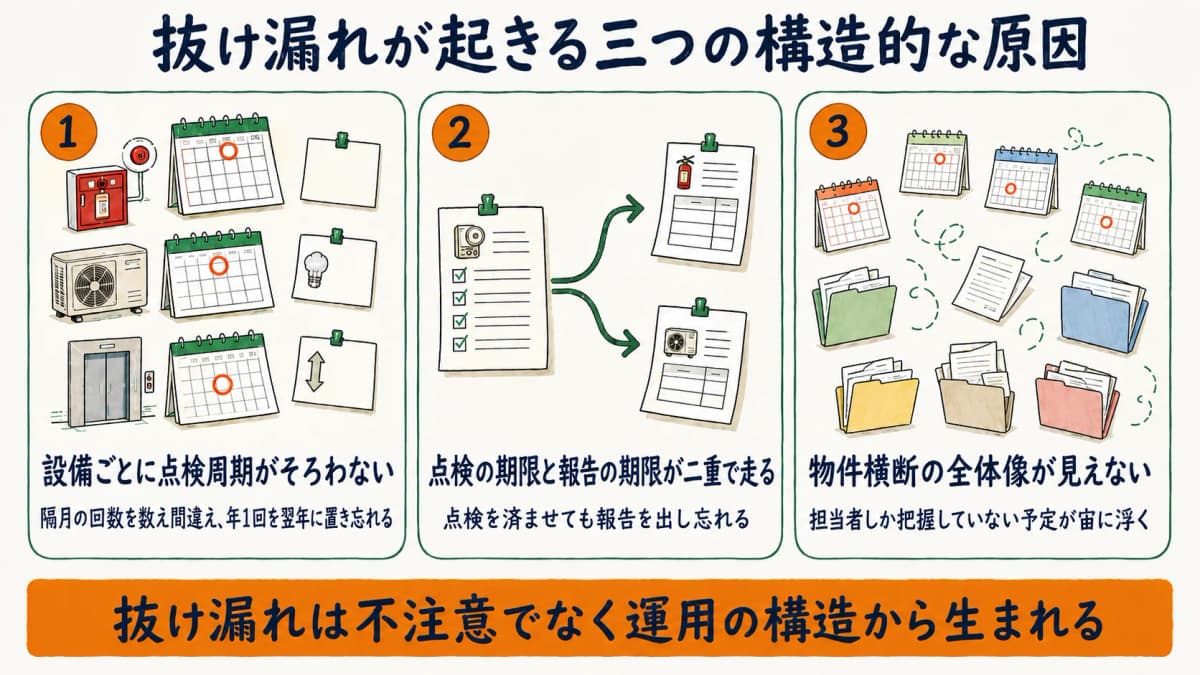

受託点検会社で点検の抜け漏れが起きる三つの構造的な原因を整理した図
受託点検会社で点検の抜け漏れが起きる三つの構造的な原因を整理した図

設備ごとに点検周期がそろわない

受託会社が抱える設備は、点検周期がそろいません。消防用設備等は機器点検が6月に1回、総合点検が1年に1回(消防法施行規則31条の6第1項に基づく告示、2026-06-25確認)、業務用空調のフロン簡易点検は3月に1回以上(フロン排出抑制法16条、2026-06-25確認)、昇降機や簡易専用水道はおおむね年1回というように、繰り返しの間隔がそれぞれ異なります。周期が異なる予定を頭の中や個別のメモで管理すると、隔月で走る点検の何回目かを数え間違えたり、年1回の点検を翌年に置き忘れたりといった抜けが生まれます。

点検の期限と報告の期限が二重で走る

抜け漏れを増やすもう一つの要因が、点検と報告で期限が別々に走ることです。消防用設備等では、点検は機器6月・総合1年ですが、報告は特定防火対象物が1年に1回、非特定防火対象物が3年に1回で、報告先は消防長又は消防署長です(消防法施行規則31条の6第3項、2026-06-25確認)。点検を済ませても報告を出し忘れれば義務は果たせません。点検カレンダーだけを見て安心し、報告期限を別管理にしていないと、点検と報告の境目で取りこぼしが起きます。

物件横断の全体像が見えない

物件ごとにカレンダーやファイルが分かれていると、会社全体でいつ何が走るのかを横断して見渡せません。担当者ごとに管理方法が違えば、引き継ぎや急な欠員でその担当者しか把握していない予定が宙に浮きます。点検スケジュール管理の全体像は設備保守の点検スケジュール管理の記事で整理していますが、抜け漏れ防止に絞ると、まず「会社全体の予定を一つの場所で見渡せる状態」を作ることが出発点になります。

抜け漏れを防ぐ運用カレンダーの3層設計

抜け漏れの構造的な原因に対しては、運用カレンダーを3層で設計すると対処しやすくなります。契約周期から予定を逆算して先に置く層、期限の前に段階リマインドで知らせる層、未実施を一覧で可視化して拾う層の3つです。

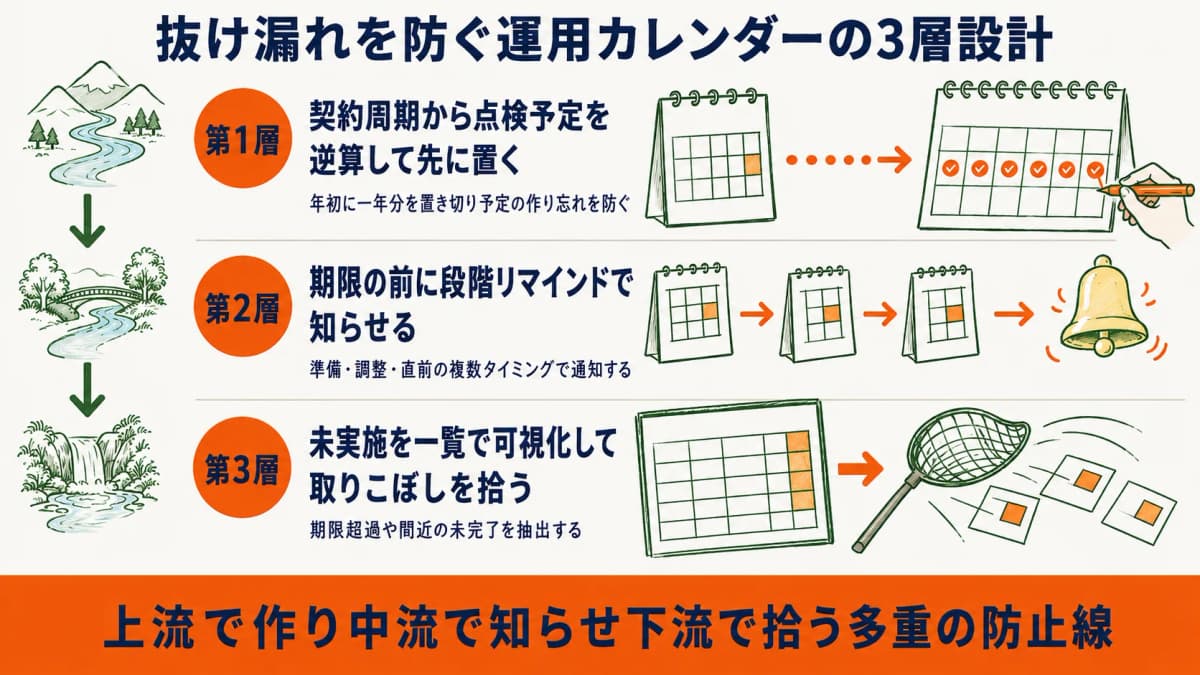

契約周期からの逆算と事前リマインドと未実施可視化からなる三層の運用カレンダー設計を示した図
契約周期からの逆算と事前リマインドと未実施可視化からなる三層の運用カレンダー設計を示した図

第1層 契約周期から点検予定を逆算して先に置く

最初の層は、契約に登録した点検周期から次回予定を逆算し、年間カレンダーに先回りで置くことです。前回の点検日を起点に、消防用設備等なら6月後と12月後、フロン簡易点検なら四半期ごと、年1回の設備なら翌年の同時期というように、確定した周期から機械的に次の予定を起こします。予定が走り出してから手で組むのではなく、年初や契約開始の時点で一年分を置き切っておくと、「予定を作り忘れる」という最上流の抜けがなくなります。

第2層 期限の前に段階リマインドで知らせる

予定を置いただけでは、当月になって慌てる状態は変わりません。第2層は、期限の手前で段階的にリマインドを出すことです。点検実施日のかなり前から、準備・日程調整・直前確認といった段階でアラートを出すと、担当者個人の記憶ではなく仕組みとして期限を把握できます。後述する段階設計のように、複数のタイミングで通知を分けておくと、一度見落としても次のリマインドで拾い直せます。

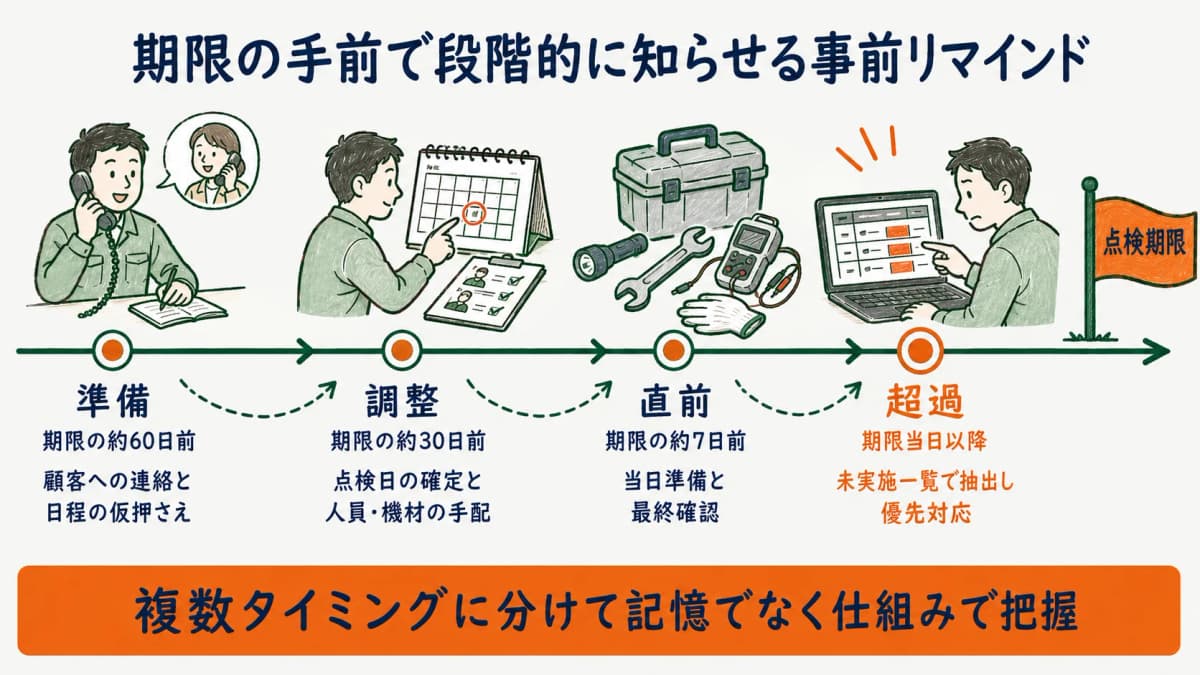

点検期限の手前で段階的に通知を出す事前リマインドの流れを時系列で示した図
点検期限の手前で段階的に通知を出す事前リマインドの流れを時系列で示した図

第3層 未実施を一覧で可視化して取りこぼしを拾う

3つ目の層は、予定どおりに実施されなかったものを一覧で可視化することです。リマインドを出しても、悪天候や顧客都合で点検が流れることはあります。期限を過ぎた、あるいは間近なのに未完了の予定を一覧で抽出できれば、取りこぼしを最後に拾うセーフティネットになります。設備HUBでは、点検予定の自動生成と期限超過アラートで、期限が近い予定と超過した予定を可視化できます。この3層を重ねることで、上流で予定を作り、中流で知らせ、下流で拾う、という多重の防止線になります。

運用カレンダー設計手順の早見表

3層の考え方を、受託会社が物件横断で回せる具体的な手順に落とし込みます。ここでは、設計手順と段階リマインドのモデルを早見表として示します。これは設備HUBが推奨する運用カレンダー設計の手順であり、各社の契約内容に合わせて調整する前提のモデルです。

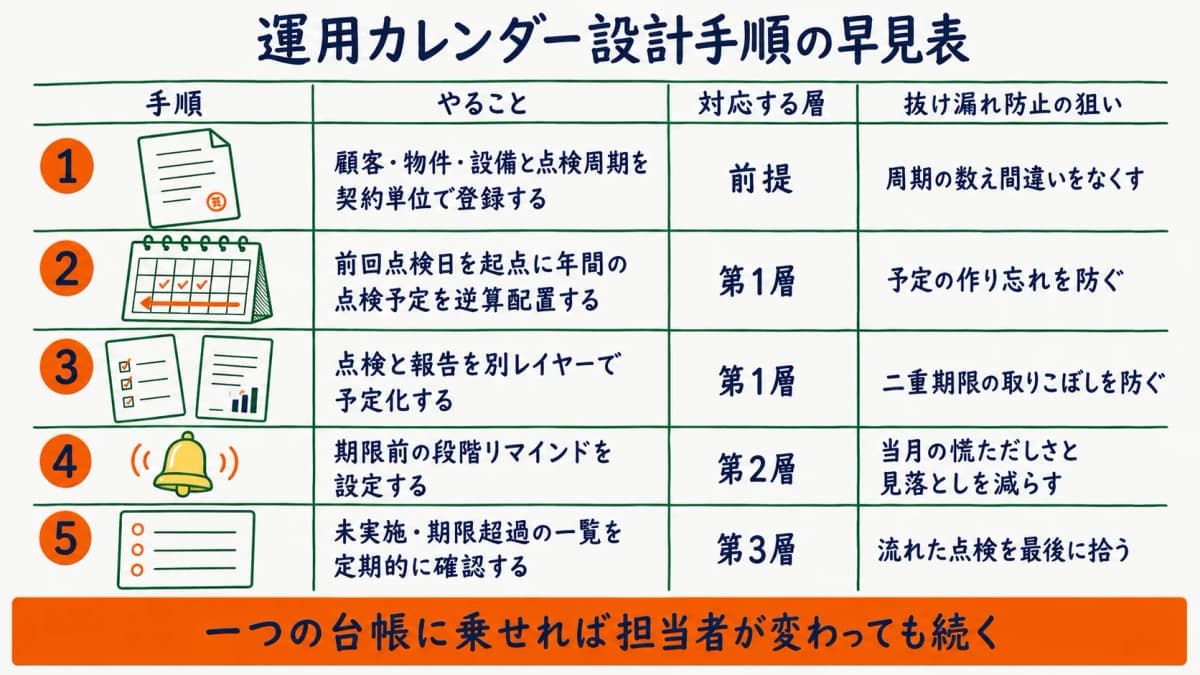

契約登録から予定逆算と段階リマインドと未実施可視化までの運用カレンダー設計手順を並べた早見表の図
契約登録から予定逆算と段階リマインドと未実施可視化までの運用カレンダー設計手順を並べた早見表の図

3層を物件横断で回す設計手順

設計手順は、契約情報の登録から始め、3層を順につなぐ流れで整理できます。下表は、どの順番で何を決めるかをまとめた運用手順の早見表です。

手順やること対応する層抜け漏れ防止の狙い
1顧客・物件・設備と点検周期を契約単位で登録する前提周期の数え間違いをなくす
2前回点検日を起点に年間の点検予定を逆算配置する第1層予定の作り忘れを防ぐ
3点検と報告を別レイヤーで予定化する第1層二重期限の取りこぼしを防ぐ
4期限前の段階リマインドを設定する第2層当月の慌ただしさと見落としを減らす
5未実施・期限超過の一覧を定期的に確認する第3層流れた点検を最後に拾う

この手順を物件横断で一つの台帳の上に乗せると、担当者が変わっても同じ流れで運用が続きます。設備HUBは複数顧客×物件×設備の台帳に対応しており、こうした横断管理の土台になります。

段階リマインドのモデルと年間予定件数の見積もり

第2層の段階リマインドは、いつ通知するかを設計しておくと機能します。下表は、年次・定期点検を想定した段階リマインドのモデル例です。日数は各社の準備期間や顧客調整の実情に合わせて調整してください。

段階通知タイミングの目安担当者の動き
準備期限の約60日前顧客への連絡と日程の仮押さえ
調整期限の約30日前点検日の確定と人員・機材の手配
直前期限の約7日前当日準備と最終確認
超過期限当日以降未実施一覧で抽出し優先対応

年間の予定件数は、おおまかに「物件数×設備種別数×年間点検回数」で見積もれます。たとえば30物件で1物件あたり平均3設備、設備ごとの年間点検回数が平均4回なら、年間でおよそ360件の点検予定が発生する計算です。これだけの件数を手作業のカレンダーで管理するほど抜け漏れの確率は上がります。なお、こうした件数や手間の見積もりは現行の手作業を前提にしたモデルケースの想定であり、削減できる時間や成果を保証するものではありません。

期限管理を支える点検周期と報告周期の整理

運用カレンダーの精度は、土台となる周期情報の正確さで決まります。最後に、抜け漏れ防止の前提として、設備別の点検周期と、点検とは別に管理すべき報告周期を整理します。

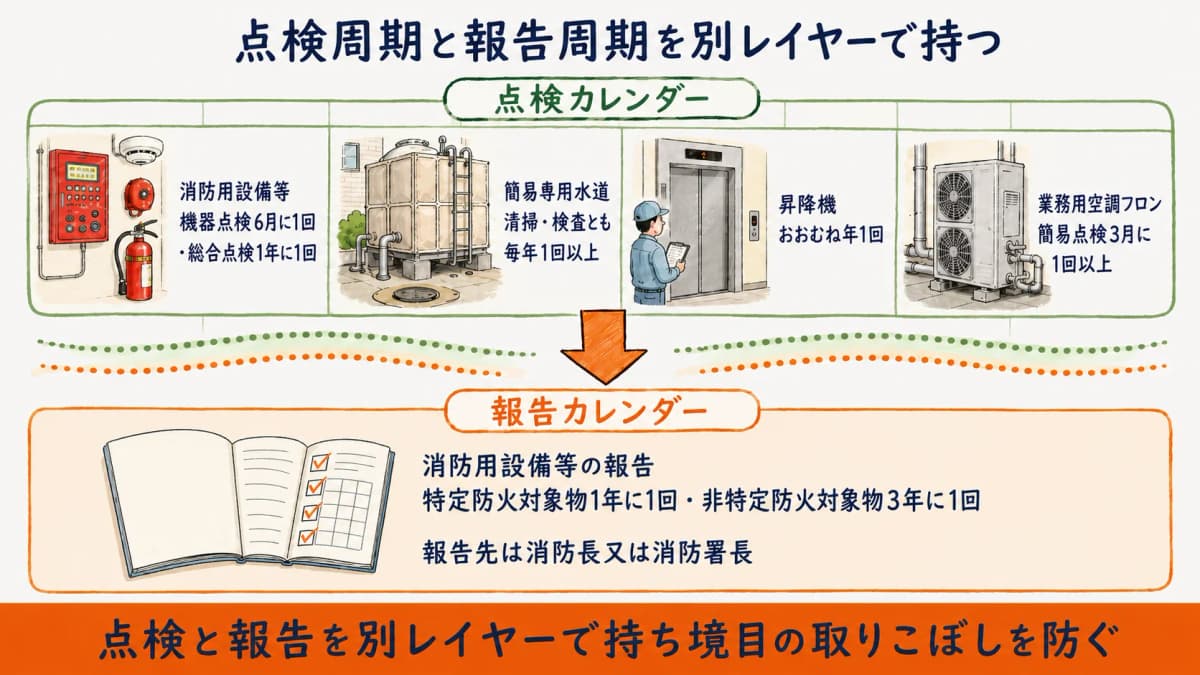

設備別の点検周期と報告周期を点検カレンダーと報告カレンダーに分けて整理した図
設備別の点検周期と報告周期を点検カレンダーと報告カレンダーに分けて整理した図

設備別の点検周期早見表

代表的な設備の点検周期を、確認できた条文の値で整理します。下表は運用カレンダーに予定を置くための早見表であり、対象範囲や細目は所管官庁・e-Govで最新を確認してください。

設備種別点検周期条文・確認日
消防用設備等機器点検6月に1回・総合点検1年に1回消防法施行規則31条の6第1項に基づく告示、2026-06-25確認
業務用空調(フロン)簡易点検3月に1回以上フロン排出抑制法16条、2026-06-25確認
昇降機おおむね年1回(特定行政庁が定める)建築基準法12条3項、2026-06-25確認
簡易専用水道清掃・検査とも毎年1回以上水道法施行規則55条・56条、2026-06-25確認

周期が異なる設備を同じカレンダー上に別系列で並べることが、逆算配置の前提になります。製品ごとに予定管理や請求連携の対応がどう違うかを見比べたい場合は、設備保守業務システム比較の記事で各製品の機能を確認してから、自社の運用に合うかを判断するとよいでしょう。

点検カレンダーと報告カレンダーを別レイヤーで持つ

抜け漏れ防止で見落とされやすいのが、報告の期限です。消防用設備等の報告は特定防火対象物が1年に1回、非特定防火対象物が3年に1回で、報告先は消防長又は消防署長です(消防法施行規則31条の6第3項、2026-06-25確認)。点検の予定だけを管理していると、点検は済んだのに報告が漏れるという事態が起きます。点検カレンダーと報告カレンダーを別レイヤーで持ち、点検実施から報告提出までを一連の流れとして可視化しておくと、二重に走る期限の境目での取りこぼしを防げます。

よくある質問

点検の抜け漏れを防ぐ運用カレンダーはどう作りますか

契約ごとの点検周期を登録し、前回点検日を起点に年間の点検予定を逆算して先に置くことから始めます。そのうえで、期限の前に段階的なリマインドを出し、未実施や期限超過の予定を一覧で可視化する3層を重ねると、抜け漏れを防ぎやすくなります。消防用設備等なら機器点検6月・総合点検年1回(消防法施行規則31条の6第1項に基づく告示、2026-06-25確認)を軸に、他設備の周期を別系列で重ねて配置します。

点検の期限と報告の期限はどう管理し分けますか

点検カレンダーと報告カレンダーを別レイヤーで持つのが基本です。消防用設備等では点検が機器6月・総合1年に対し、報告は特定防火対象物1年・非特定防火対象物3年と周期が異なります(消防法施行規則31条の6第3項、2026-06-25確認)。点検を済ませても報告が漏れれば義務は果たせないため、点検実施から報告提出までを一連の流れとして可視化しておくことが要点です。

複数物件で点検時期が重なるときの抜け漏れはどう防ぎますか

年間カレンダーに全物件の予定を重ねて可視化し、特定月への集中を把握したうえで、契約の許す範囲で実施月を分散させます。重なりが見えていれば人員や日程の手配を前倒しでき、当月の慌ただしさによる見落としを減らせます。段階リマインドを準備・調整・直前の複数タイミングで設定しておくと、一度見落としても次の通知で拾い直せます。

段階リマインドは期限の何日前に出すのがよいですか

準備で約60日前、調整で約30日前、直前で約7日前という段階を目安にできますが、これはモデル例です。顧客との日程調整に時間がかかる契約や、機材手配のリードタイムが長い設備では、より早い段階から通知を出す設計が向きます。各社の準備期間の実情に合わせて、複数のタイミングに分けて設定することが重要です。なお、この日数や効果は手作業を前提にした想定であり、成果を保証するものではありません。

担当者が変わっても抜け漏れを防げますか

会社全体の点検予定を一つの台帳で持ち、逆算配置・段階リマインド・未実施の可視化を仕組みとして回していれば、特定の担当者の記憶に依存せずに運用を引き継げます。担当者ごとにカレンダーやファイルが分かれていると引き継ぎ時に予定が宙に浮きやすいため、横断して見渡せる状態を保つことが抜け漏れ防止につながります。

まとめ

点検の抜け漏れは、担当者の不注意よりも、設備ごとに周期がそろわないこと・点検と報告で期限が二重に走ること・物件横断の全体像が見えないことという運用の構造から生まれます。防ぐには、契約周期から点検予定を逆算して先に置き、期限の前に段階リマインドで知らせ、未実施を一覧で可視化する3層の運用カレンダーが有効です。点検カレンダーと報告カレンダーを別レイヤーで持ち、物件横断で一つの台帳に乗せれば、担当者が変わっても抜け漏れを組織として防ぎやすくなります。周期に関わる個別の対象範囲や例外は、所管官庁・e-Govで最新を確認してください。


複数物件の年次・定期点検の抜け漏れを、仕組みで防ぎたい受託点検会社の方へ。設備HUBは、契約周期からの点検予定自動生成と期限超過アラート、複数顧客×物件×設備の台帳、モバイル点検入力から報告書PDF、月次請求までを公開価格で提供します。月額2,980円(税込)〜、14日間無料トライアル(クレカ不要)でお試しいただけます。

設備HUBの無料トライアルを始める

14日間の無料トライアルをお試しください

設備台帳・点検計画・点検報告書から月次請求まで、これ1つで。クレジットカード登録不要、月額2,980円から。
